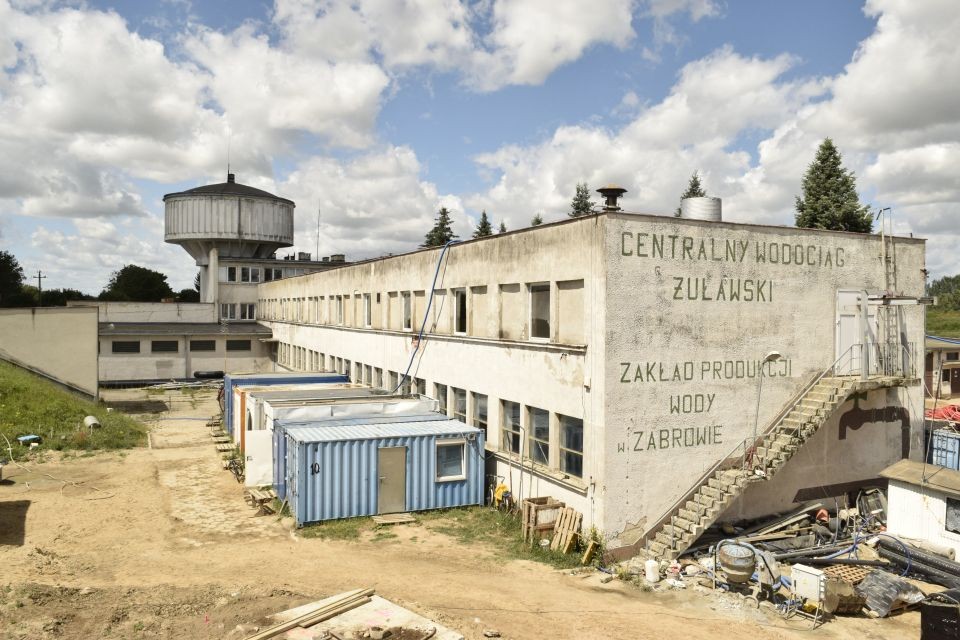

Centralny Wodociąg Żuławski Sp. z o.o. w Nowym Dworze Gdańskim realizuje projekt pn. „Poprawa jakości oraz ograniczenie strat wody w Centralnym Wodociągu Żuławskim” – etap I. Budowa Stacji Uzdatniania Wody w Ząbrowie.
Projekt o numerze RPPM.11.03.00-22-0001/15 współfinansowany jest z Europejskiego Funduszu Rozwoju Regionalnego w ramach Regionalnego Programu Operacyjnego Województwa Pomorskiego.
Całkowity koszt realizacji projektu 52.576.238,08 PLN.
Wydatki kwalifikowalne projektu wynoszą 38.665.645,26 PLN.
Dofinansowanie z budżetu środków europejskich wynosi 24.649.348,85 PLN.
Wkład własny Spółki wynosi 14.016.296,41 PLN.
Zakres rzeczowy realizacji Projektu obejmuje:

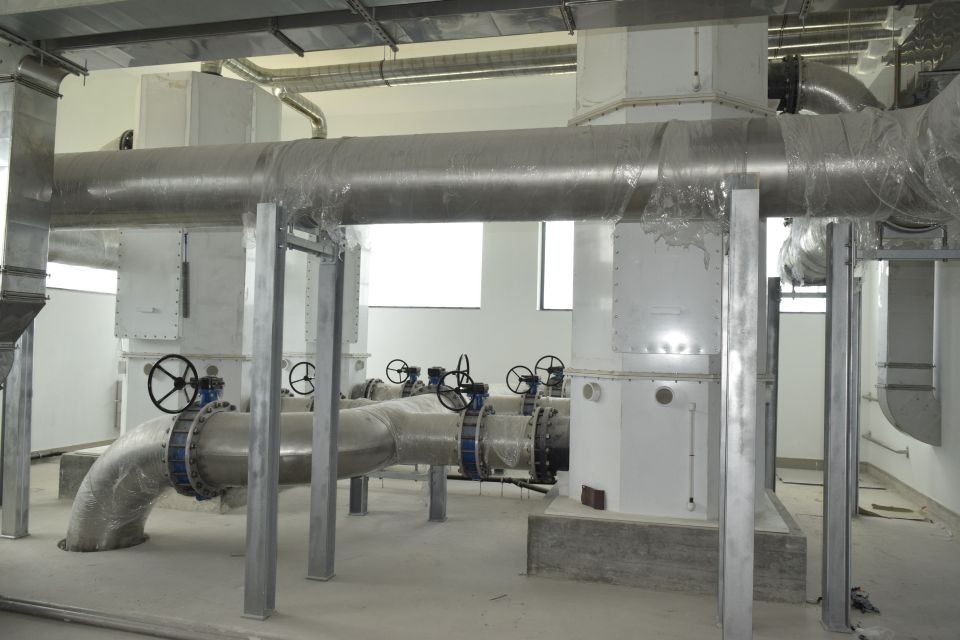

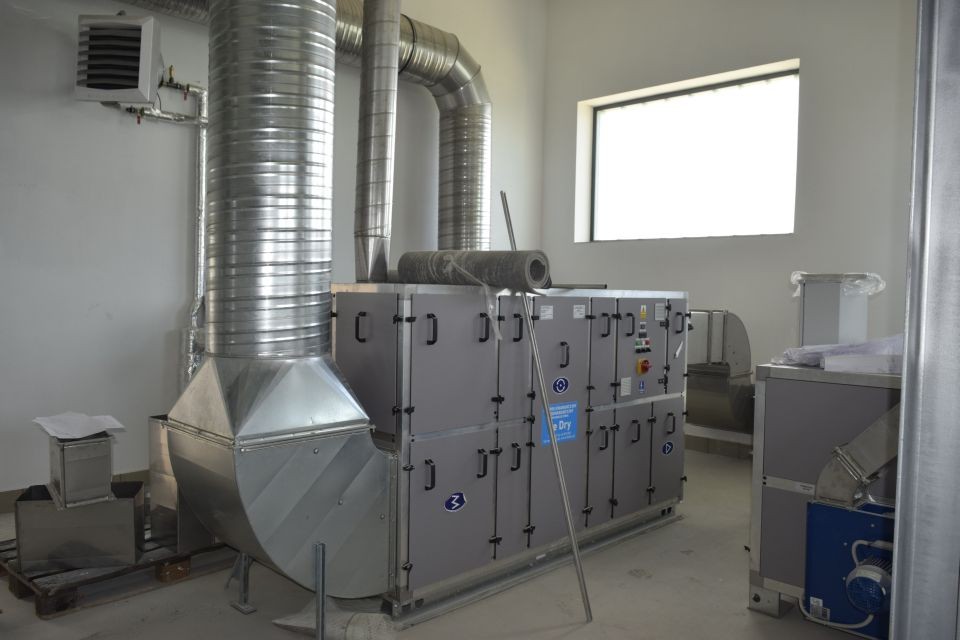

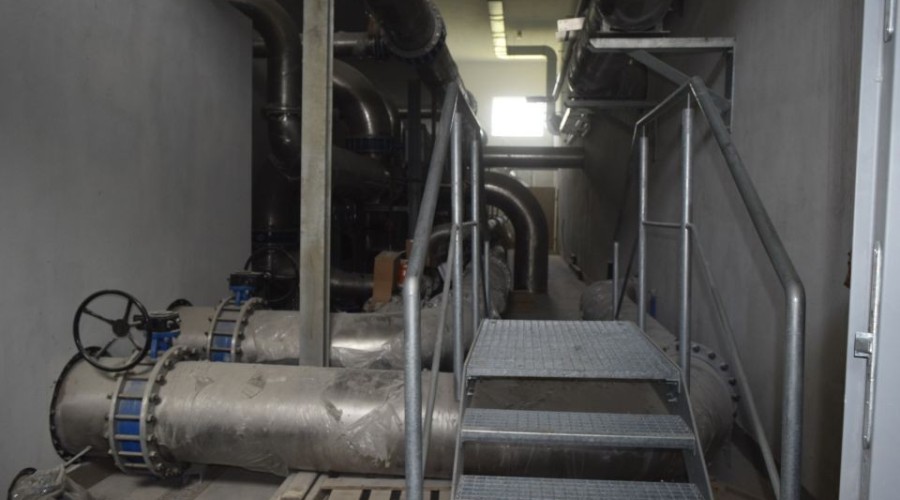

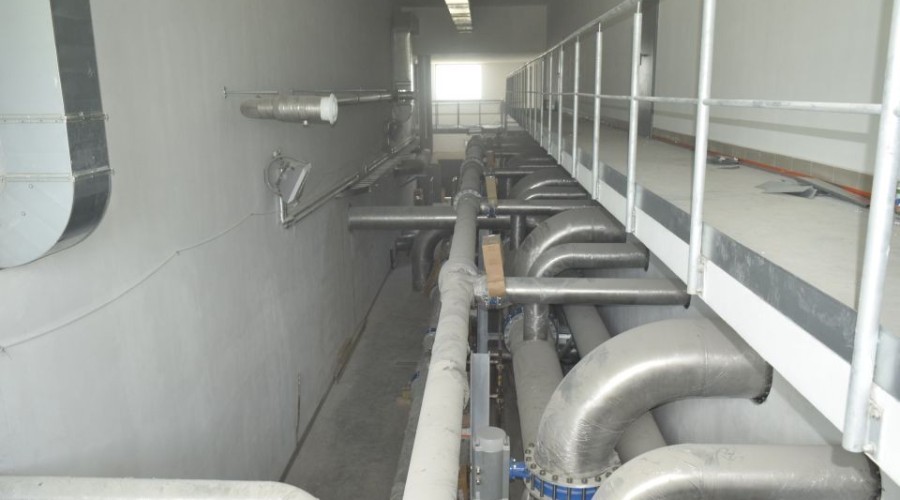

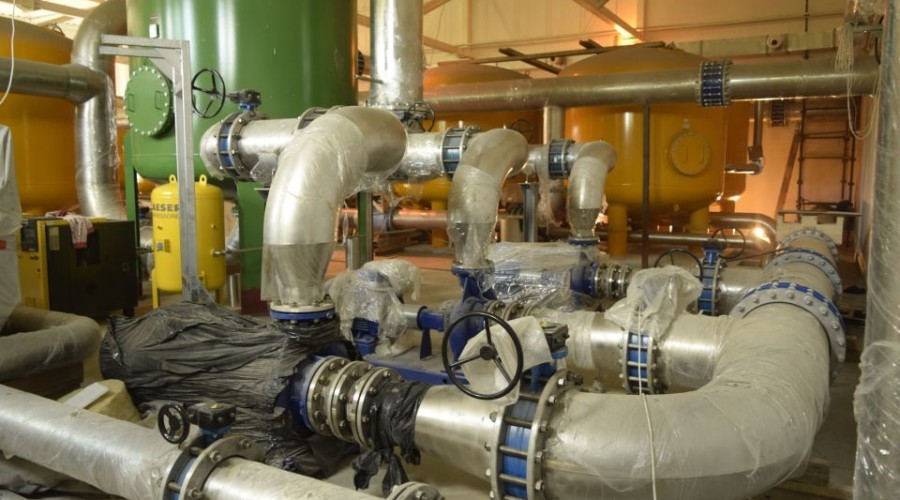

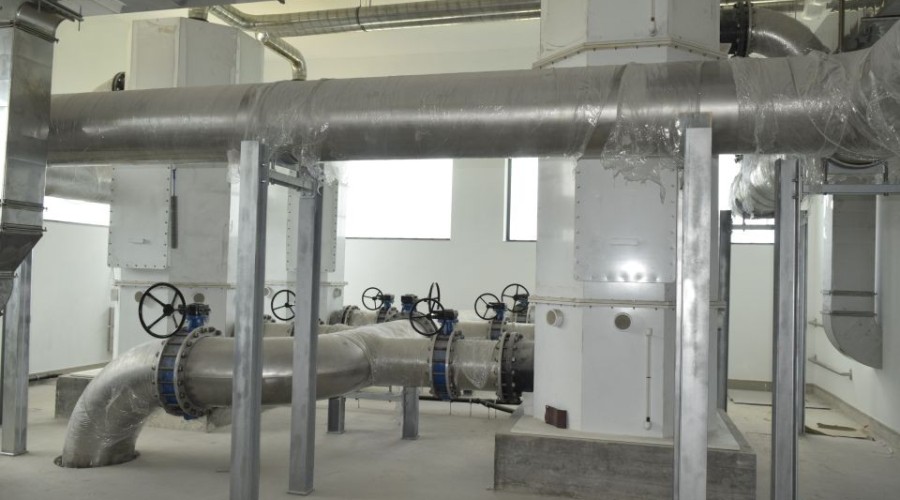

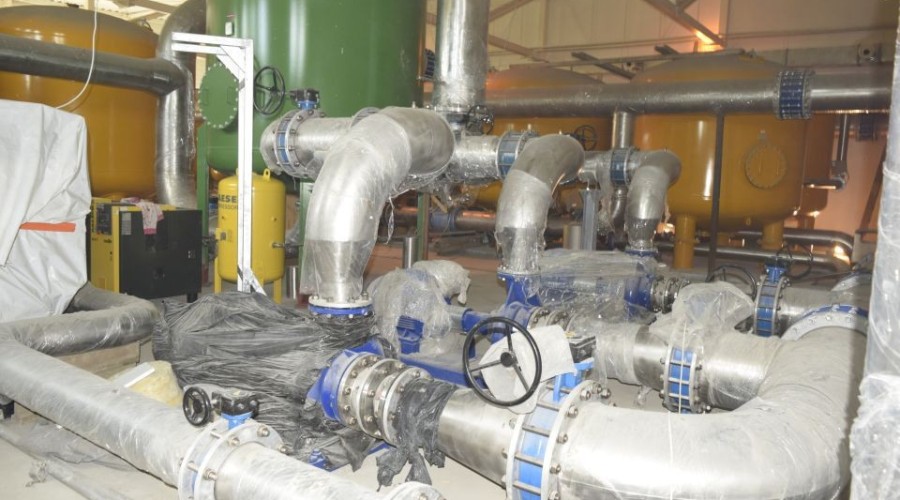

1) budowę na terenie Zakładu Produkcji Wody w Ząbrowie stacji uzdatniania wody o wydajności 800 m3/h wraz ze wszystkimi urządzeniami i instalacjami technologicznymi do filtracji, napowietrzania, płukania, przepompowania, chlorowania, sterowania i AKPiA oraz pompownią II sto (sieciową) o wydajności 1200 m3/h,

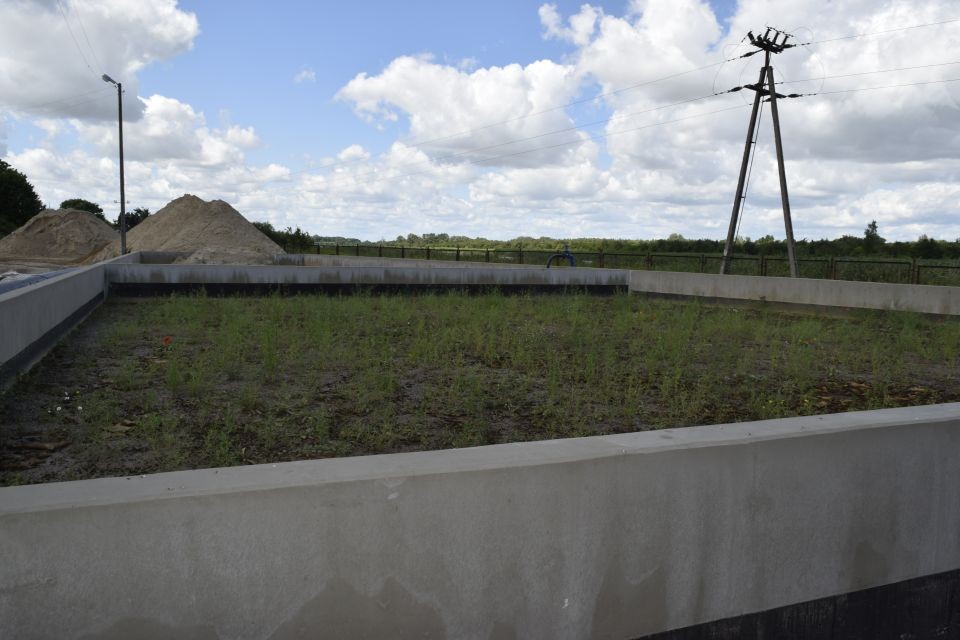

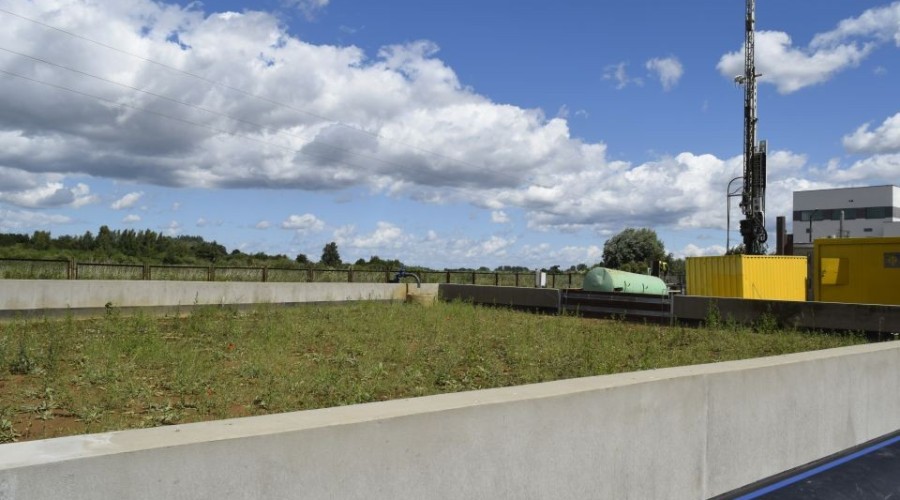

2) remont istniejących zbiorników wody o pojemności łącznej 2000 m3 i budowę nowego zbiornika o pojemności 2260 m3,
3) przebudowę istniejących sieci na inwestowanym terenie,

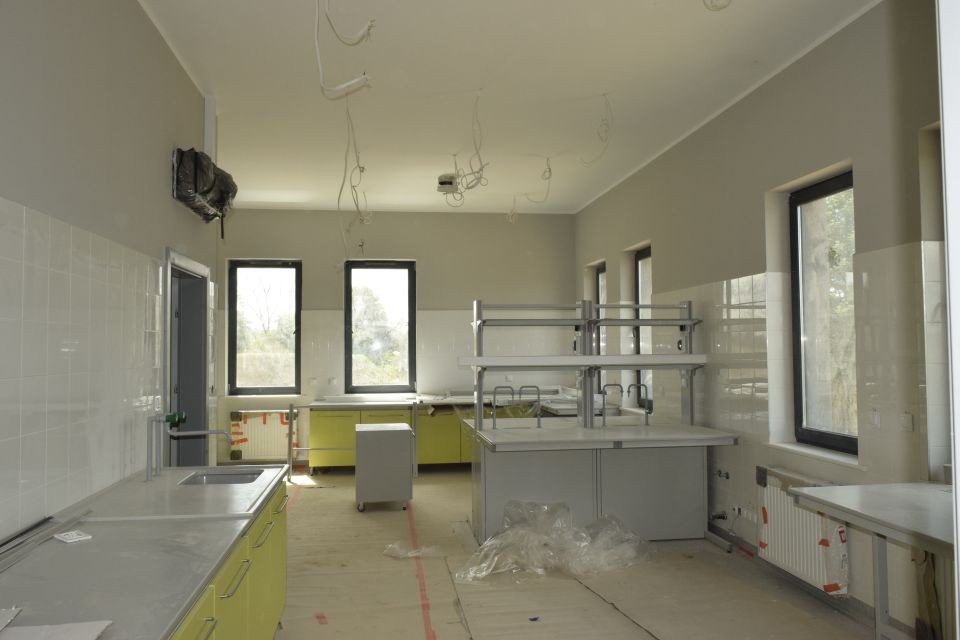

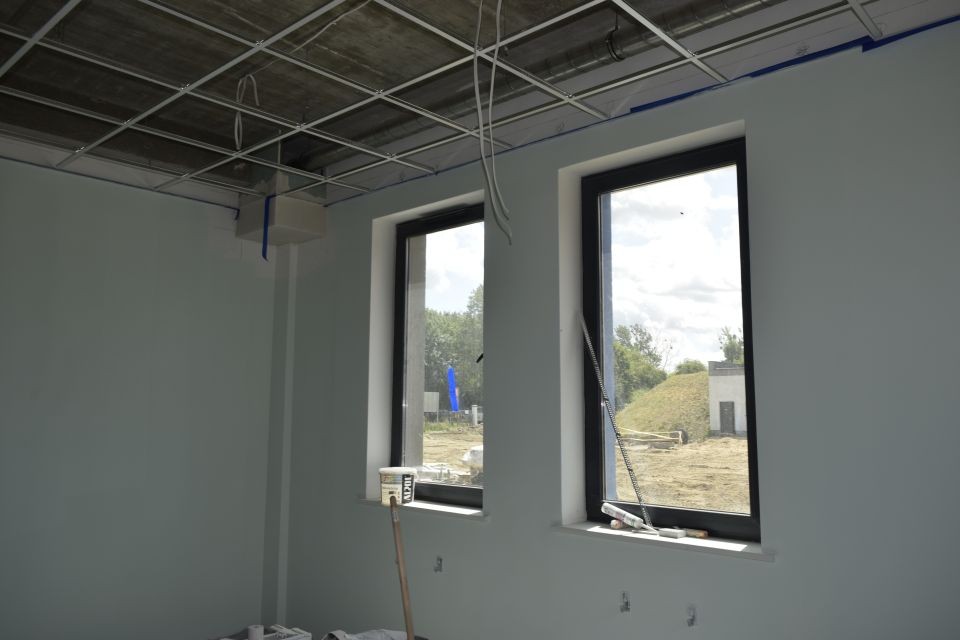

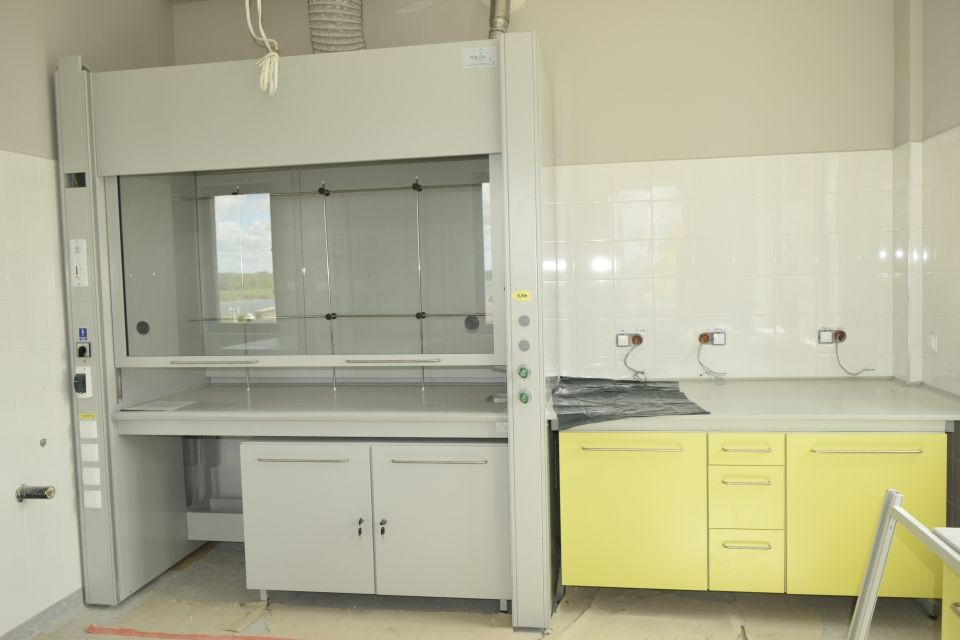

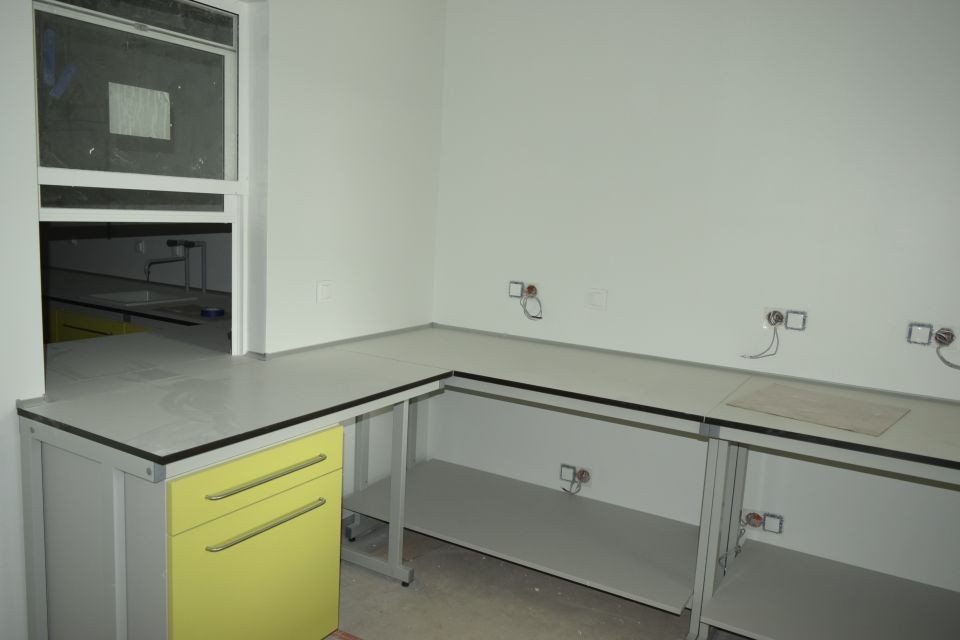

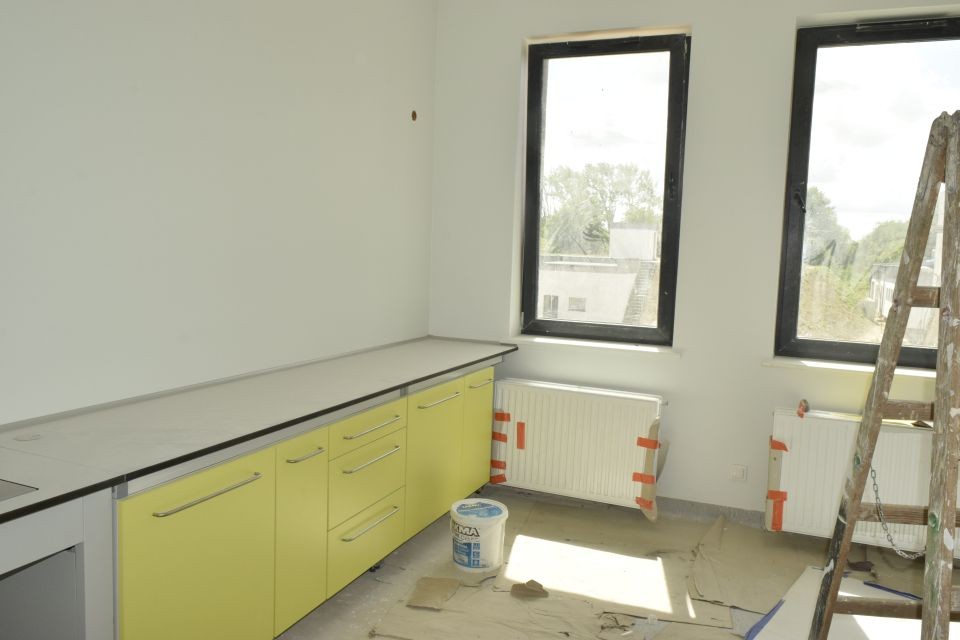

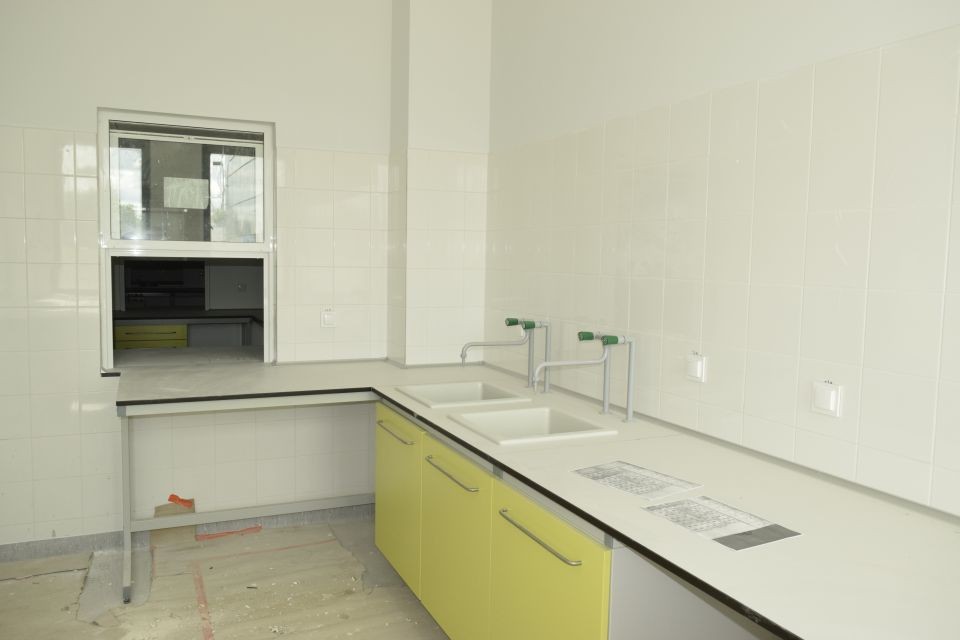

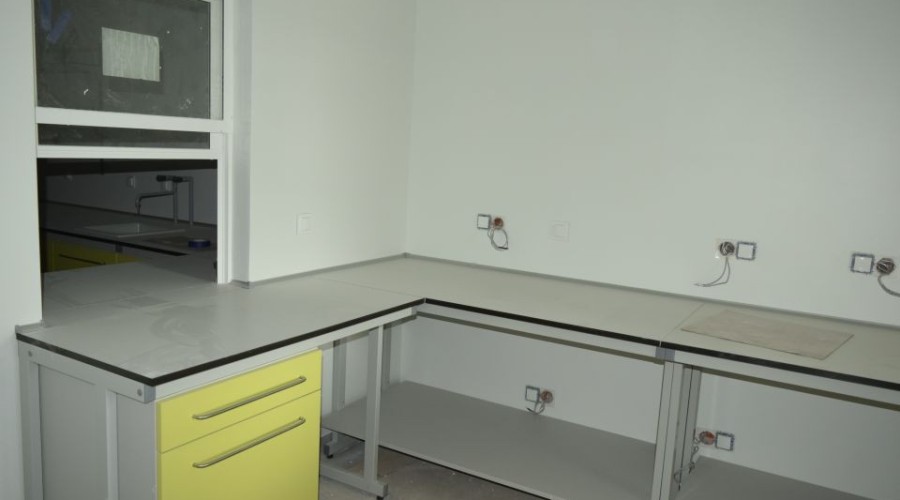

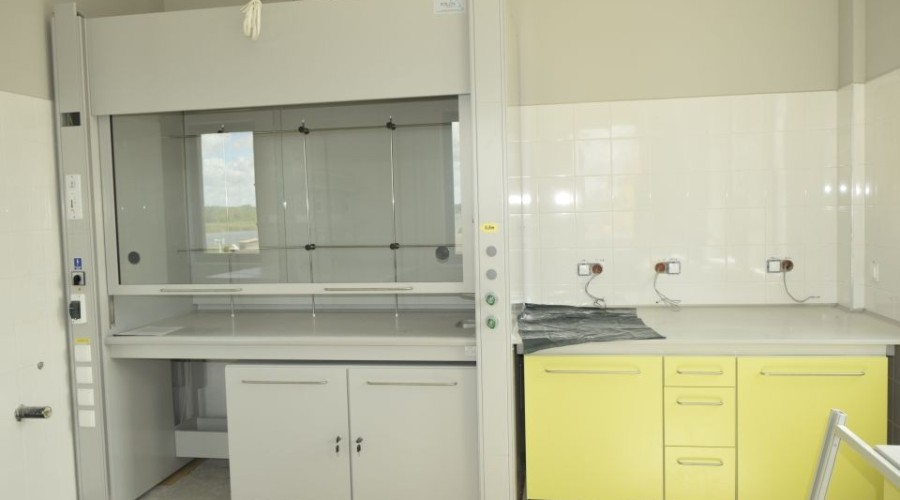

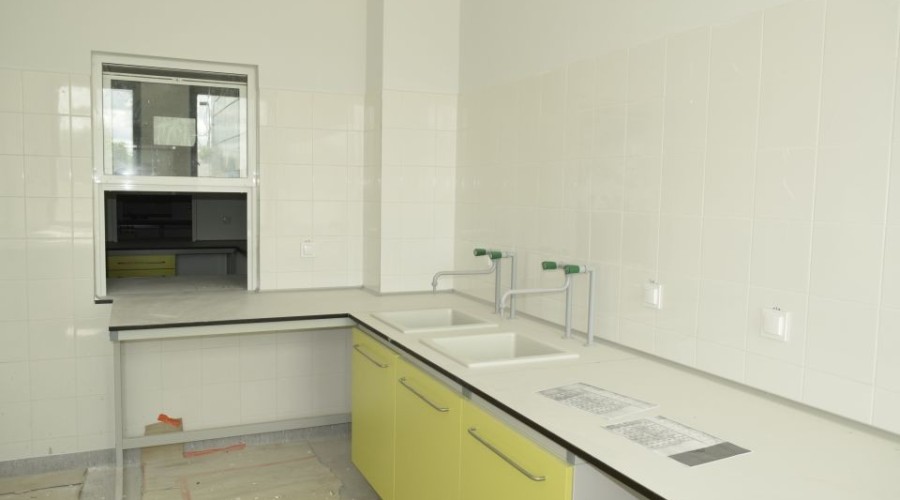

4) budowę zaplecza wraz z pomieszczeniem laboratorium,
5) rozbiórkę i demontaż zbędnych obiektów i elementów wyposażenia SUW,

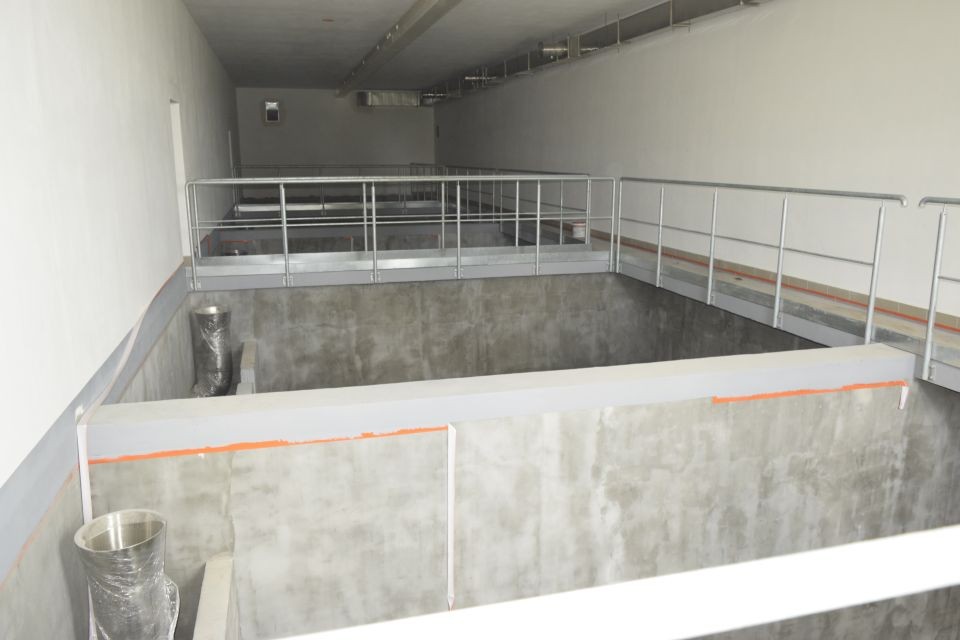

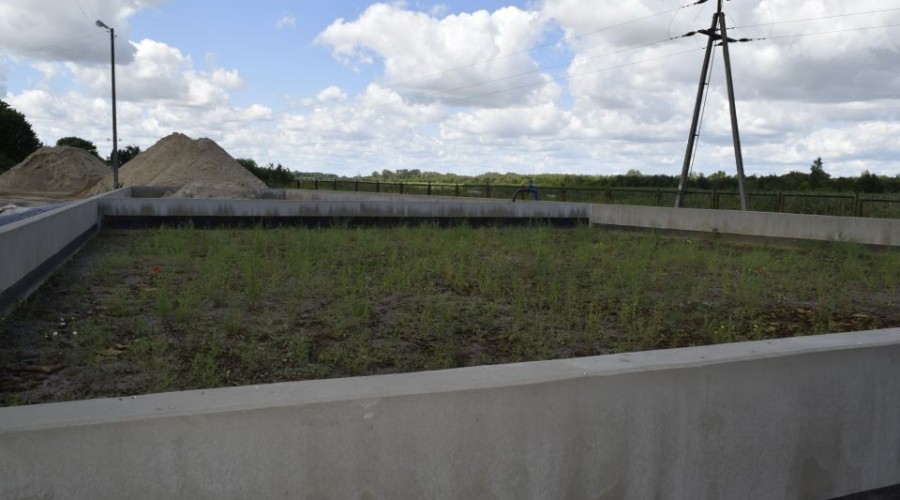

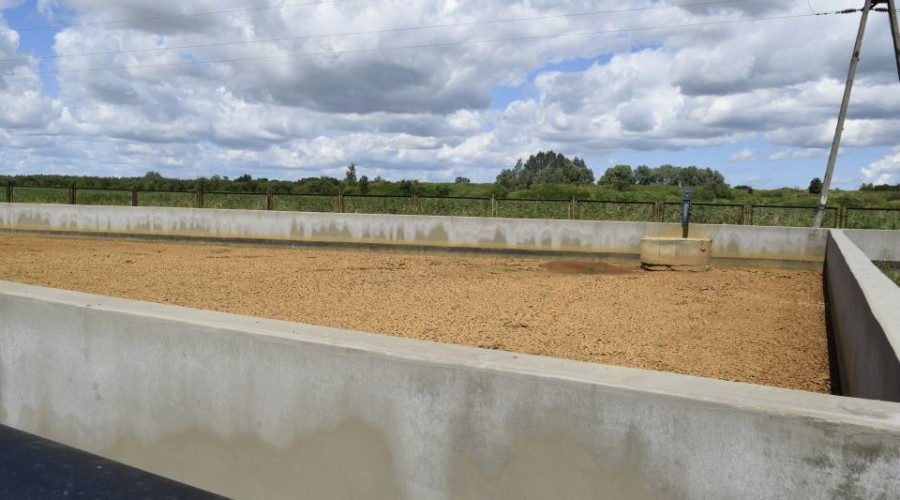

6) budowę odstojnika wód popłucznych wraz z przebudową sieci i urządzeń do odprowadzenia tych wód i gromadzenia osadu,
7) system monitorowania sieci magistralnej w punktach węzłowych (10 szt.) oraz system monitorowania 20 studni na ujęciu wody.
8) w zakres robót wchodzi kompletna realizacja Projektu wraz z dostawami i montażem urządzeń, rozruchem technologicznym, zgodnie z dokumentacją projektową i specyfikacjami technicznymi.

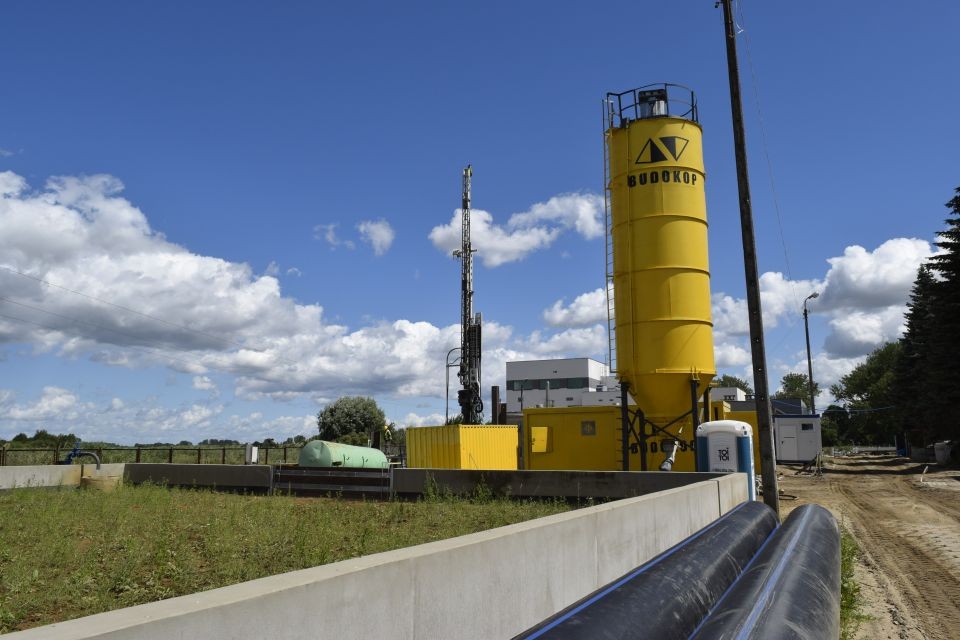

Rozpoczęcie robót nastąpiło 01.07.2017 r.

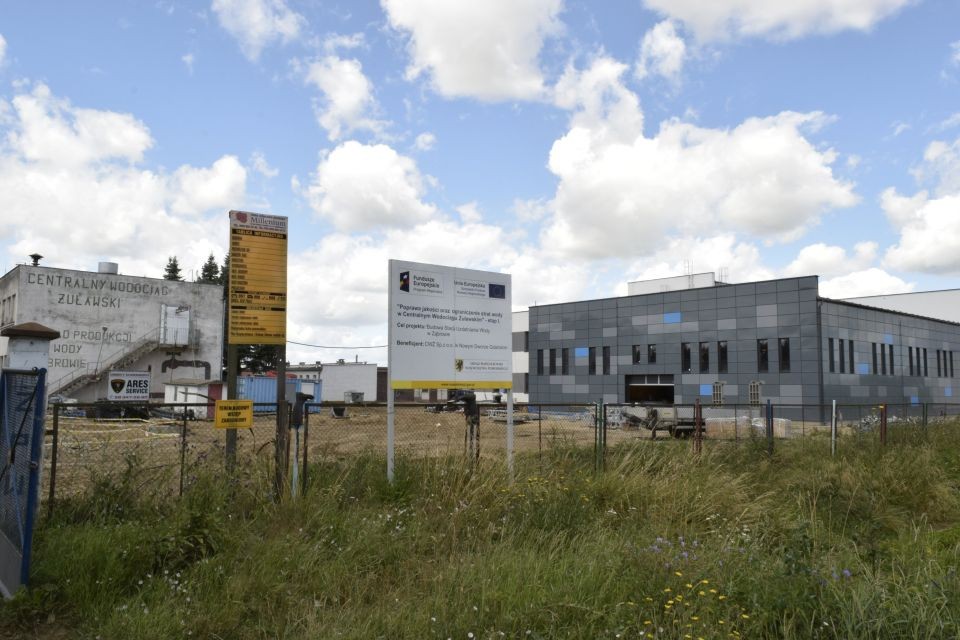

Wartość wykonanych dotychczas robót wynosi 11.921.345,80 PLN co stanowi 31% kosztów ogólnych zadania.

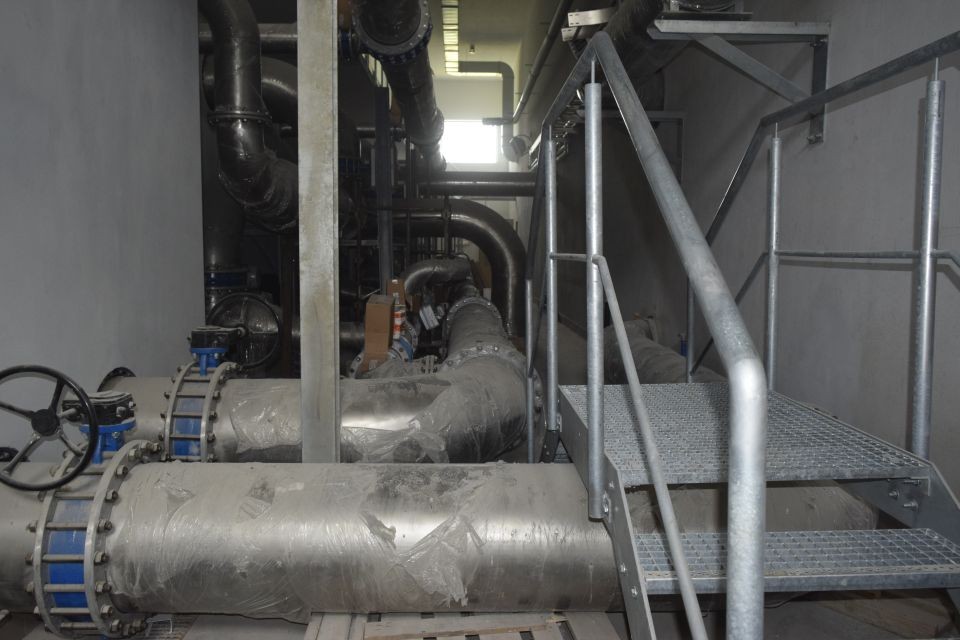

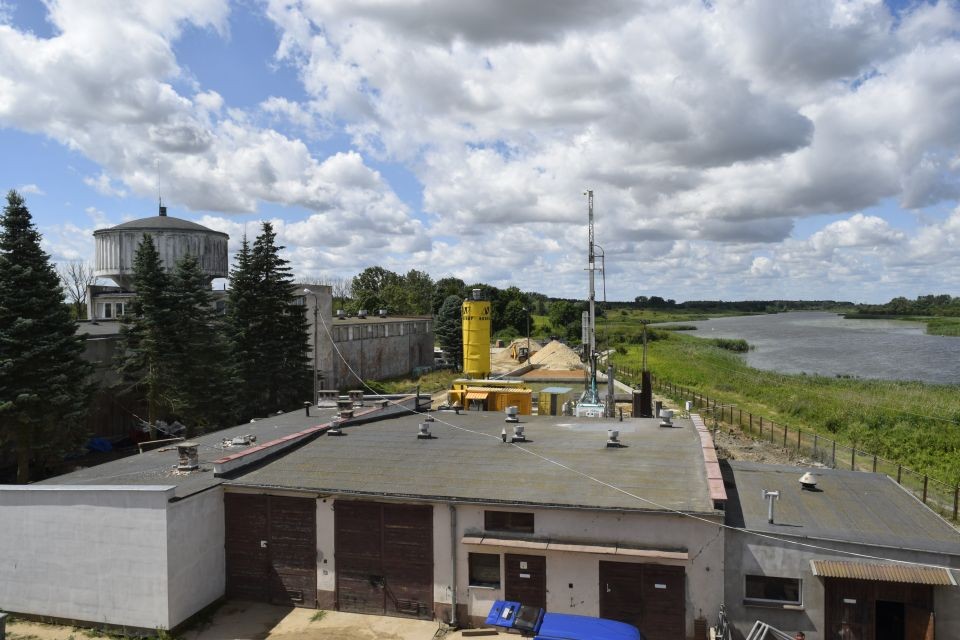

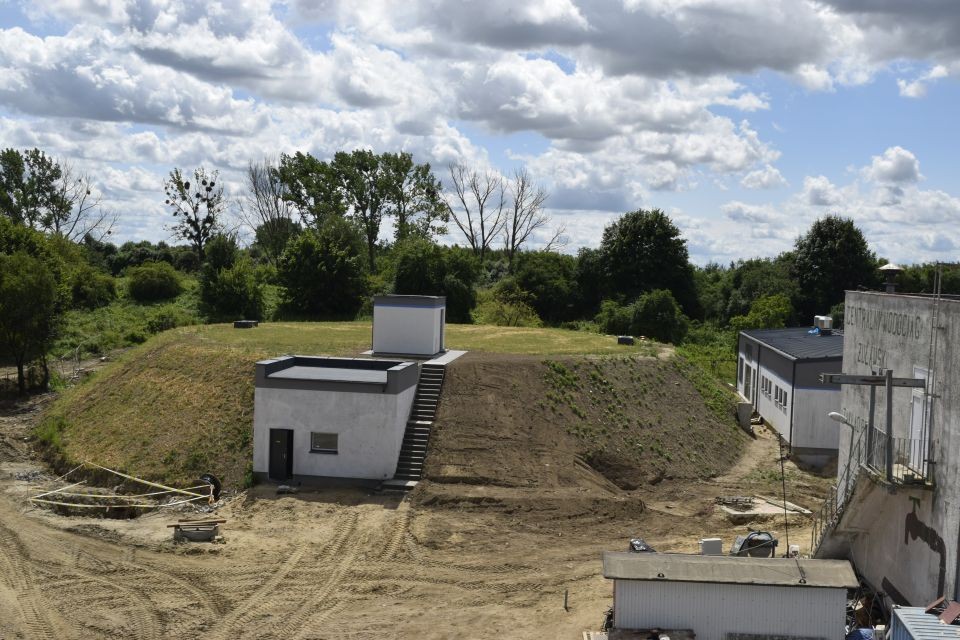

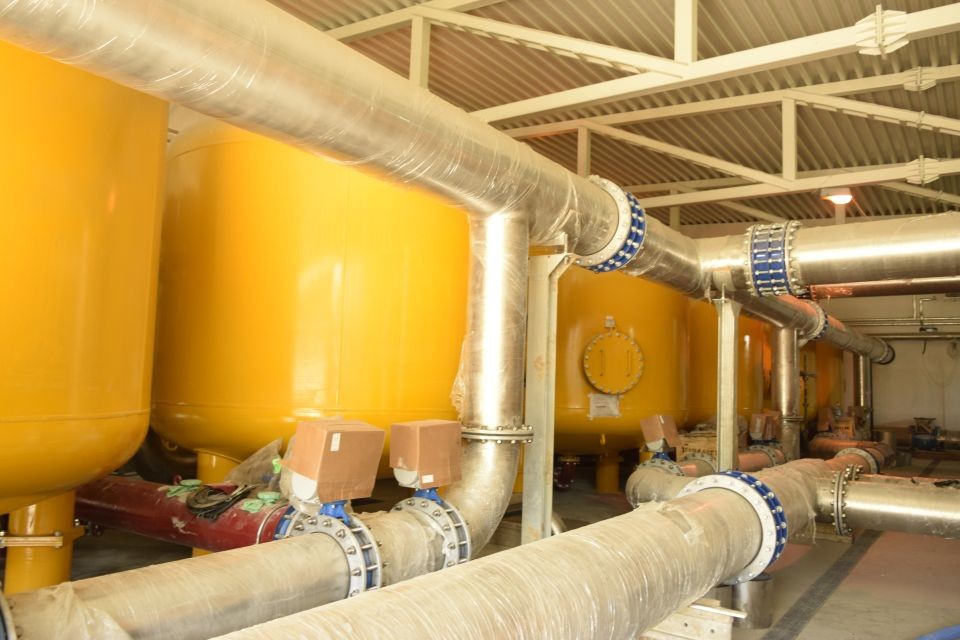

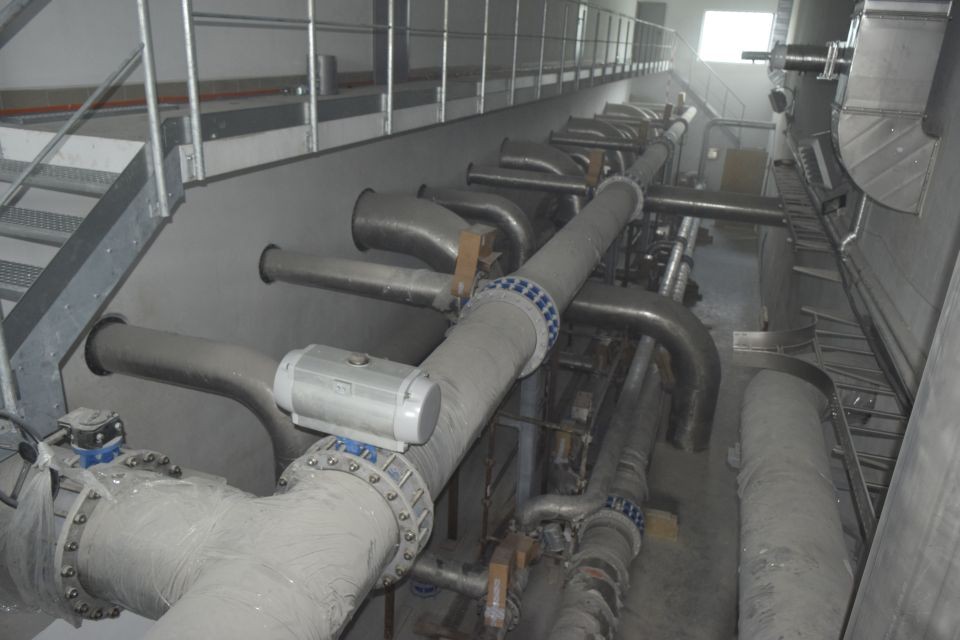

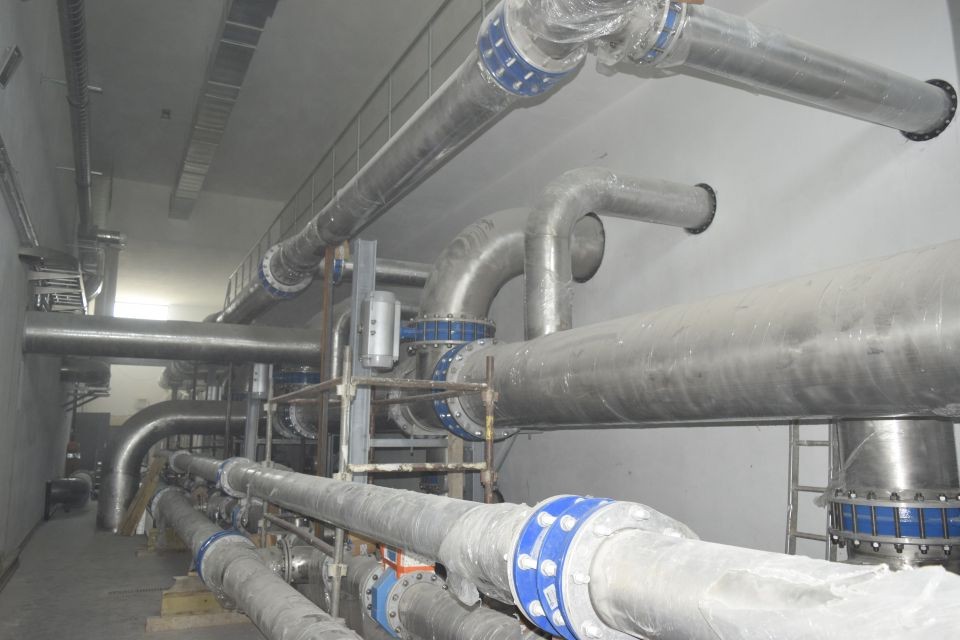

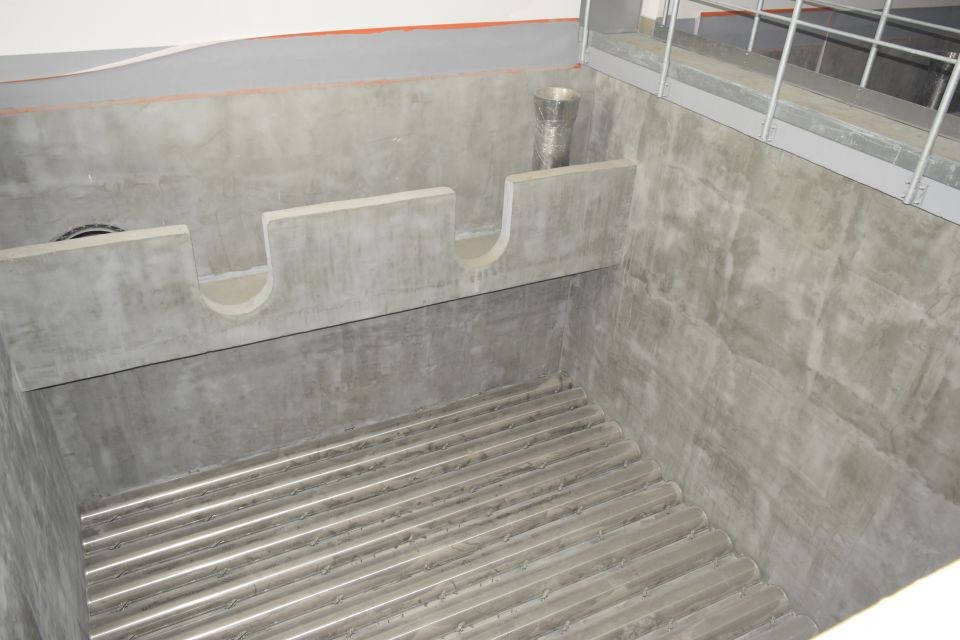

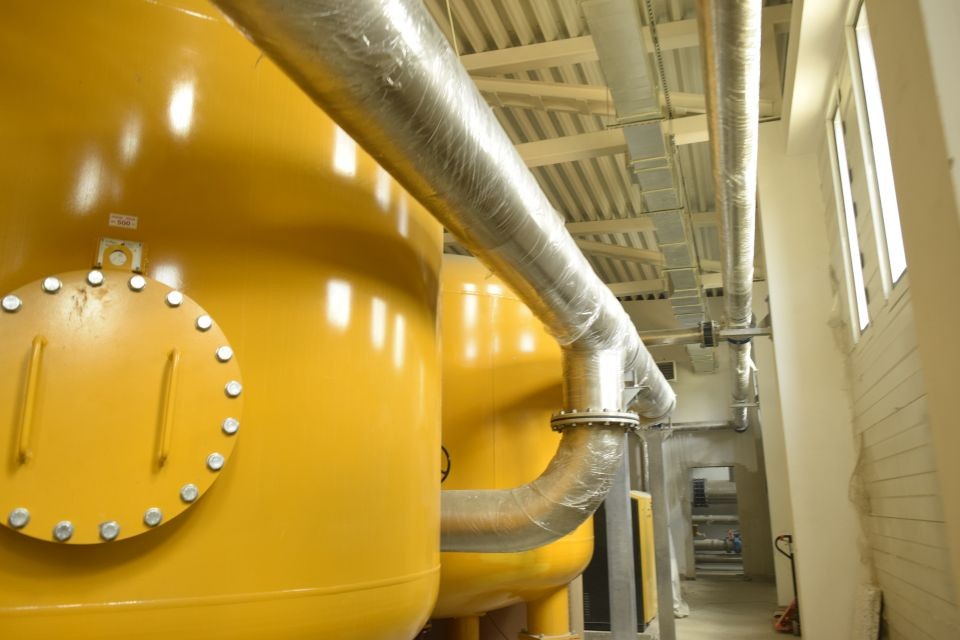

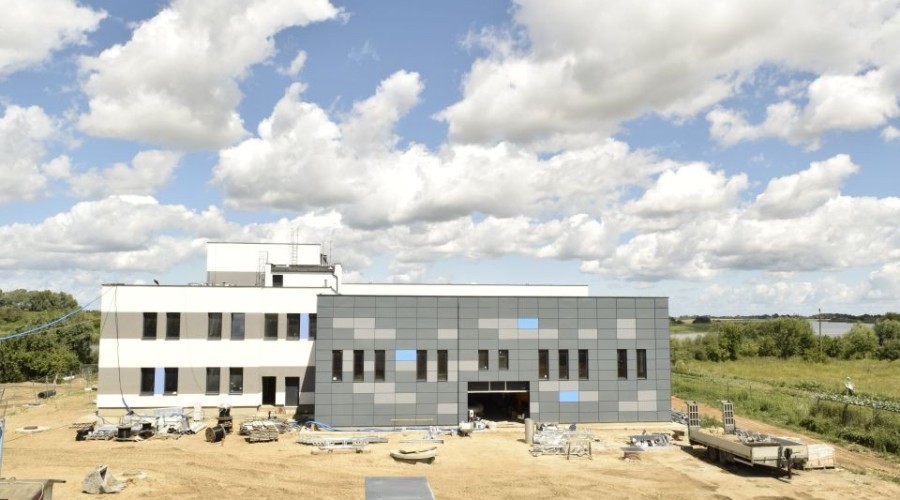

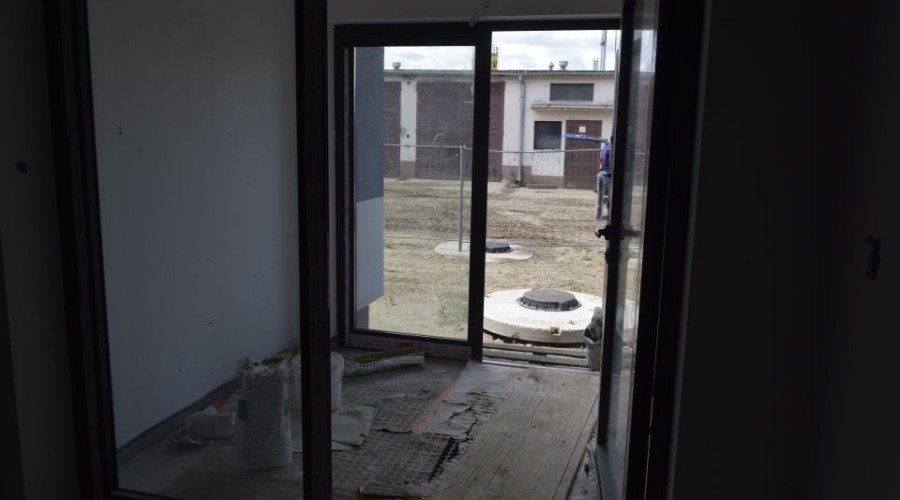

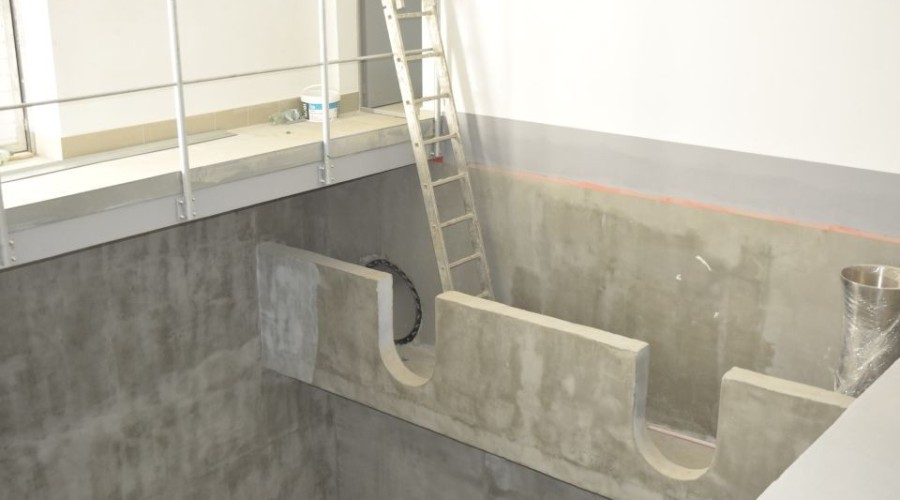

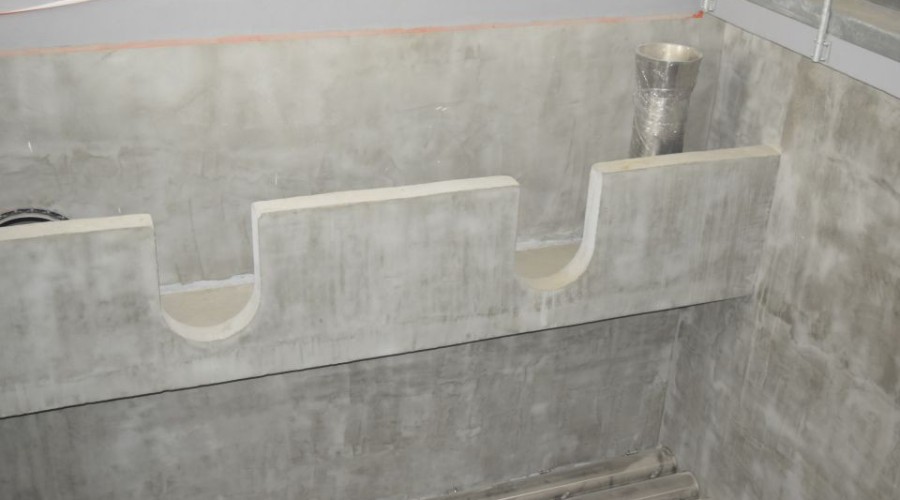

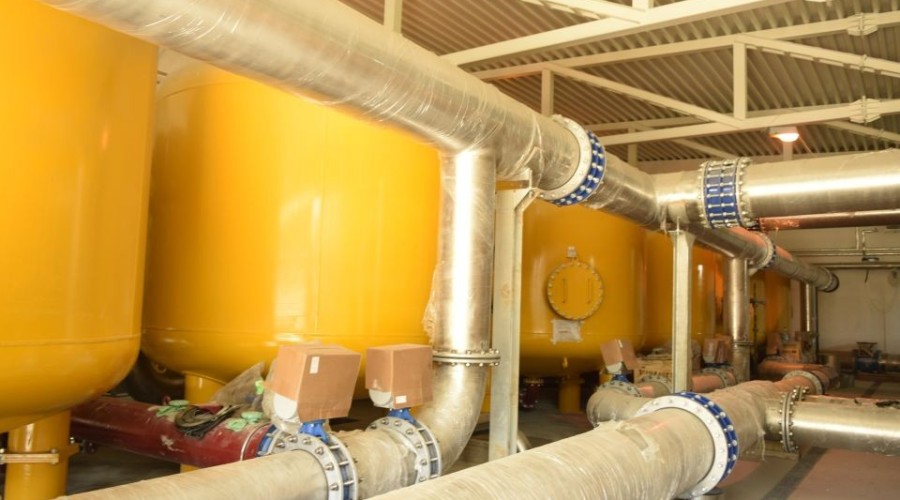

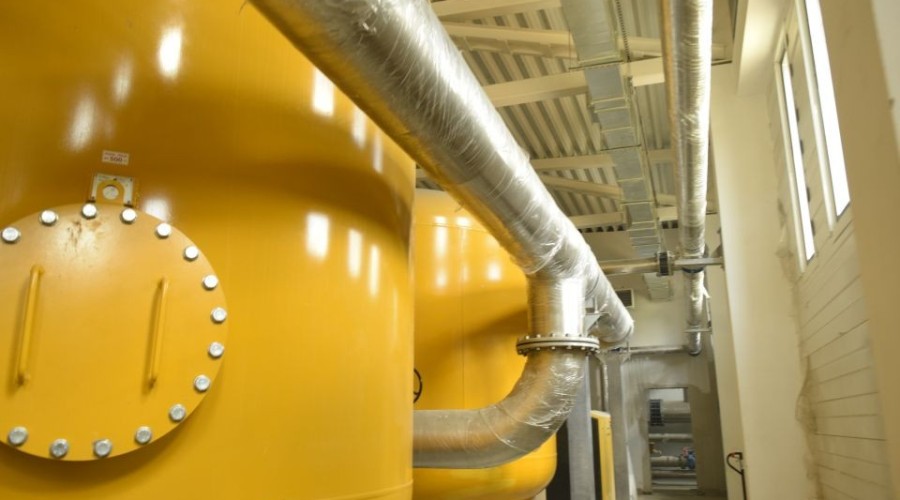

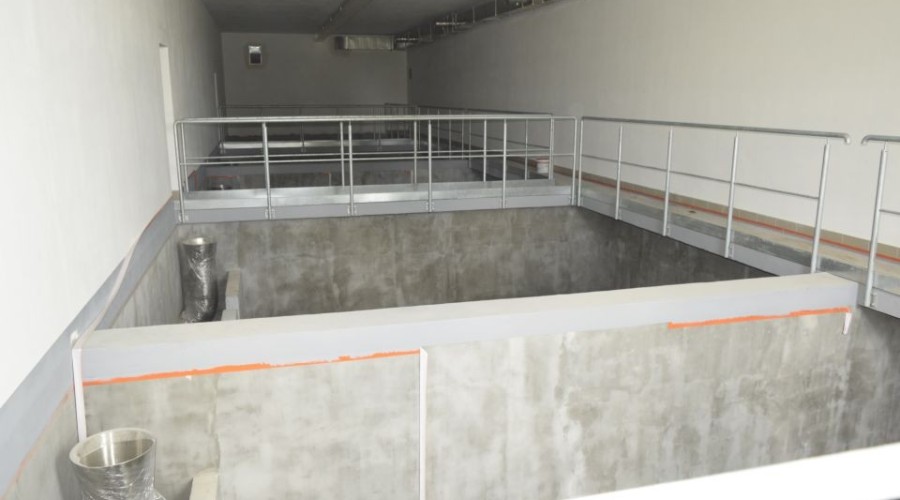

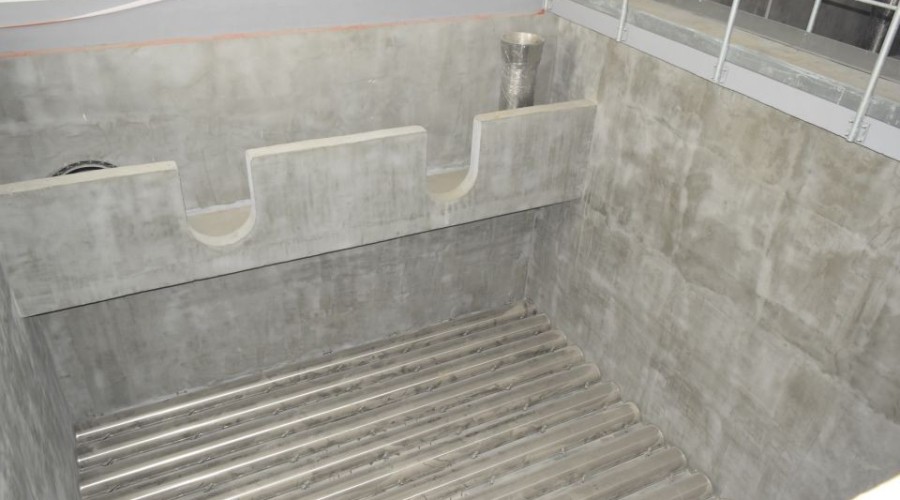

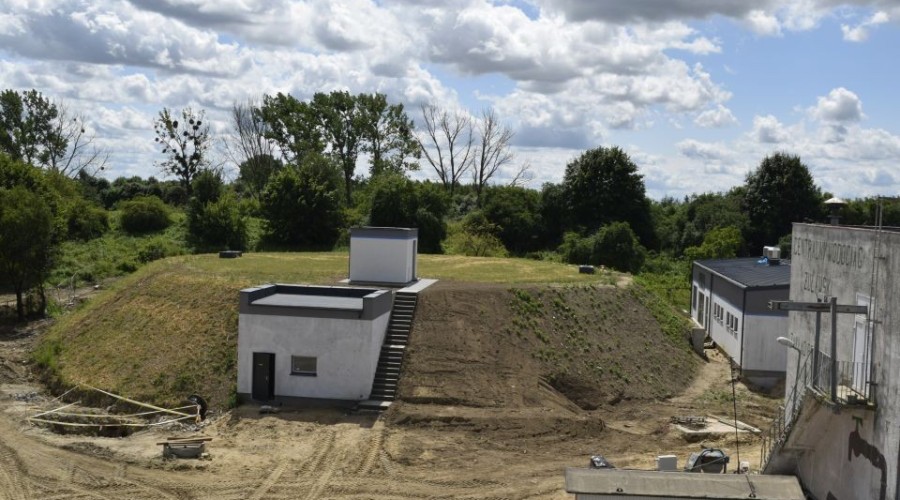

Wybudowano zbiornik wody czystej o poj. 2260m3 wraz z komorą zasuw.

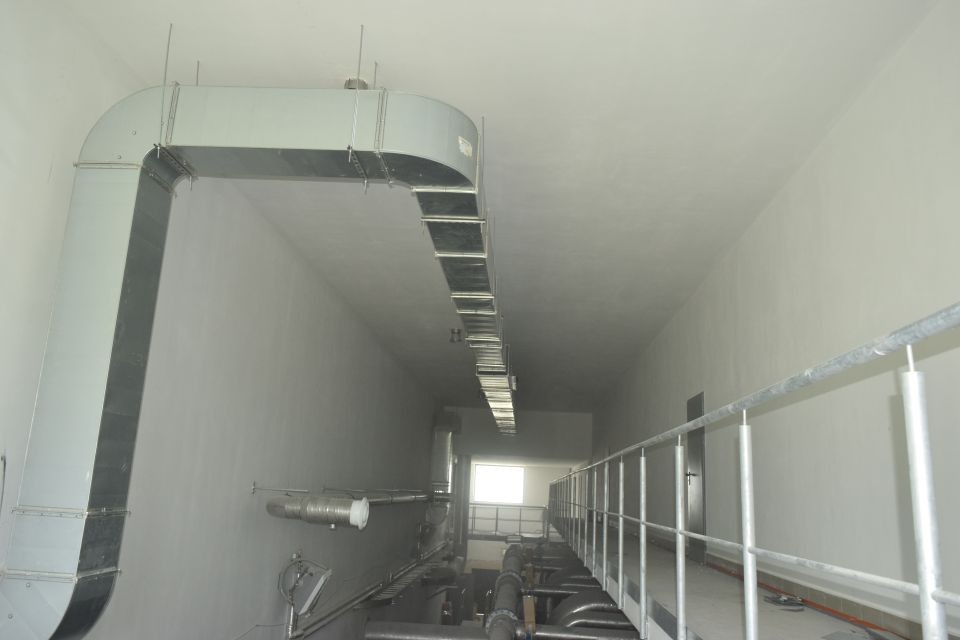

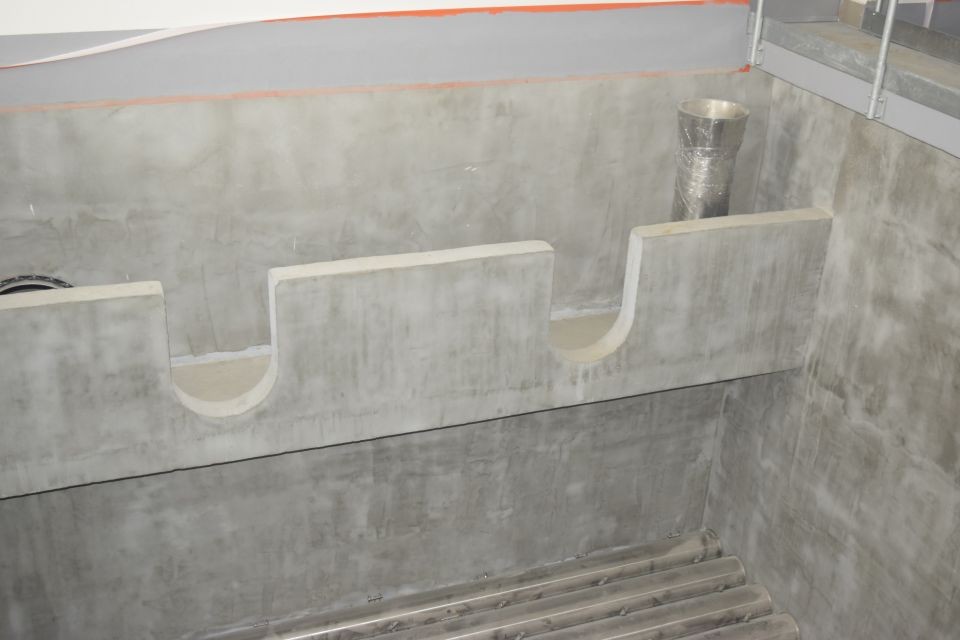

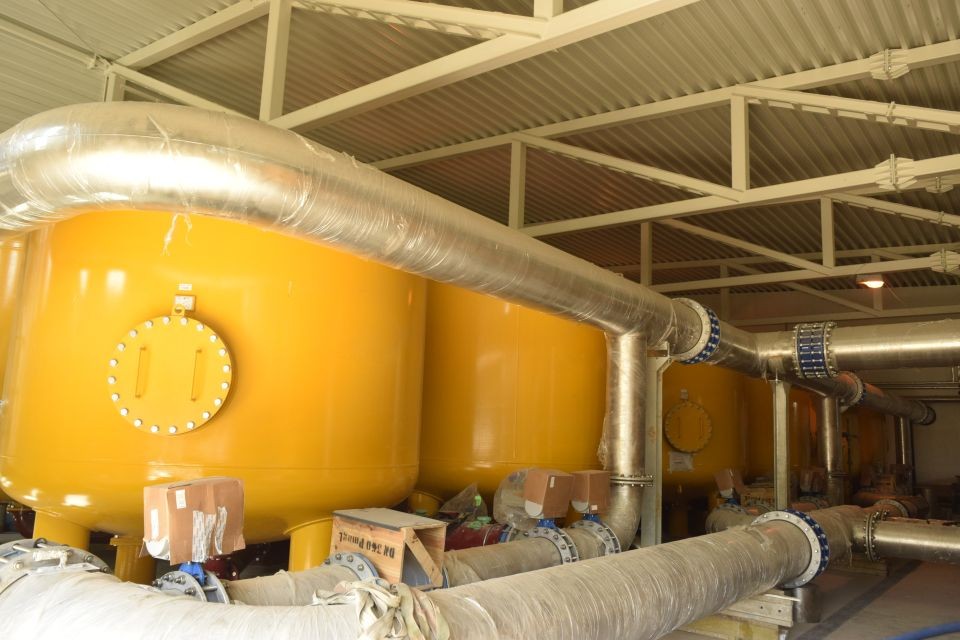

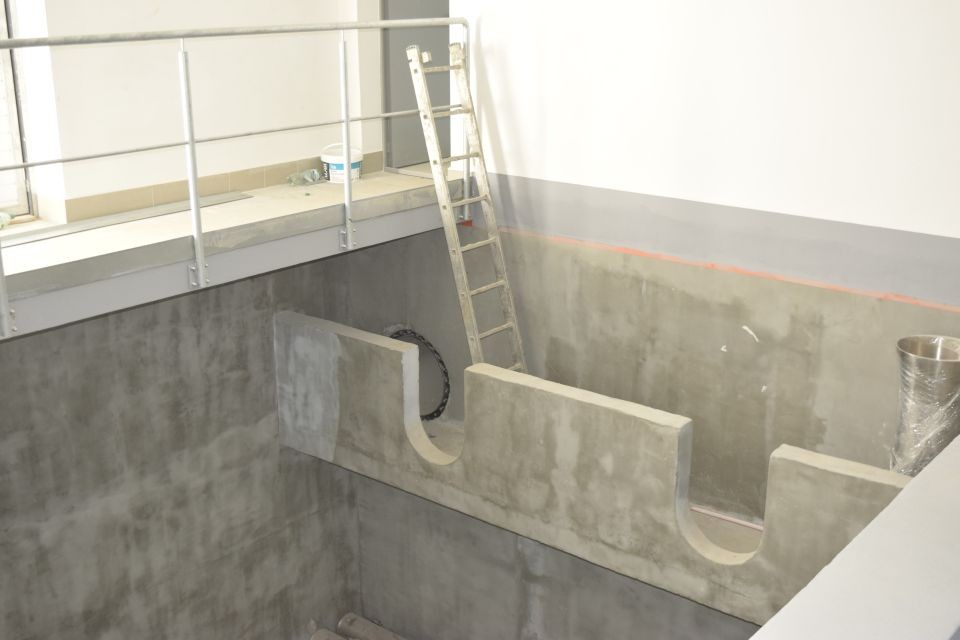

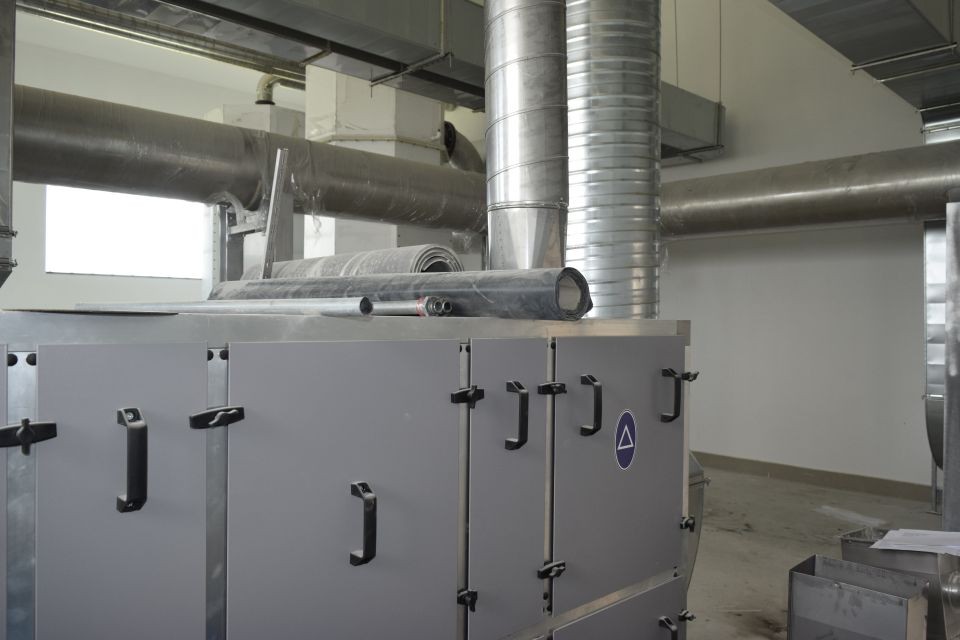

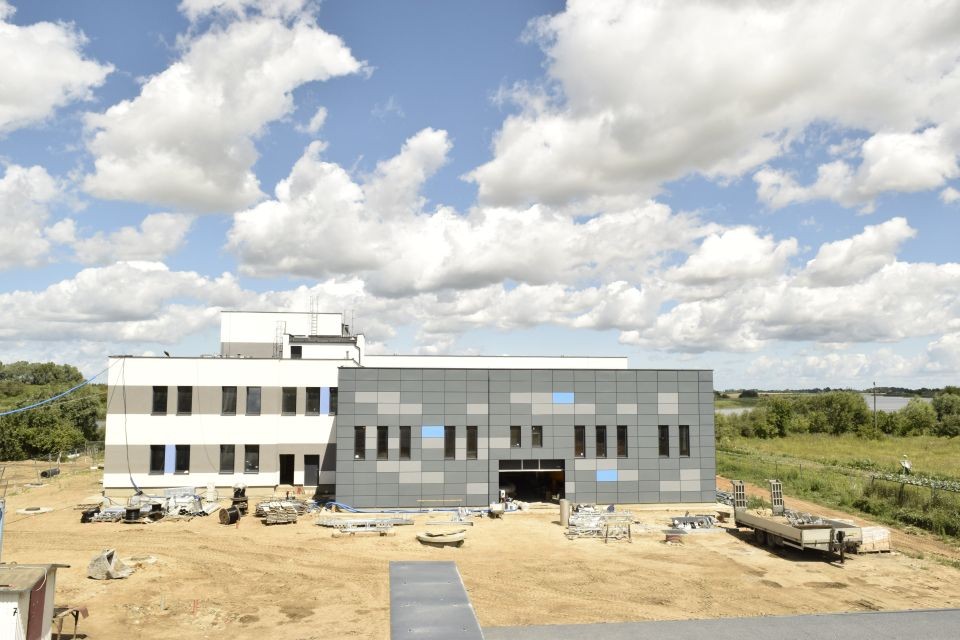

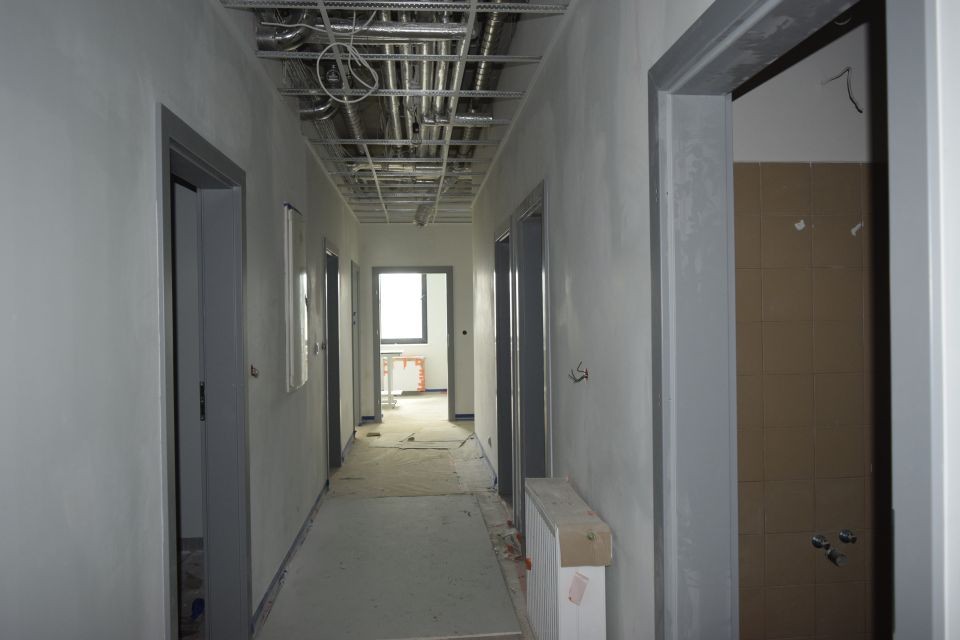

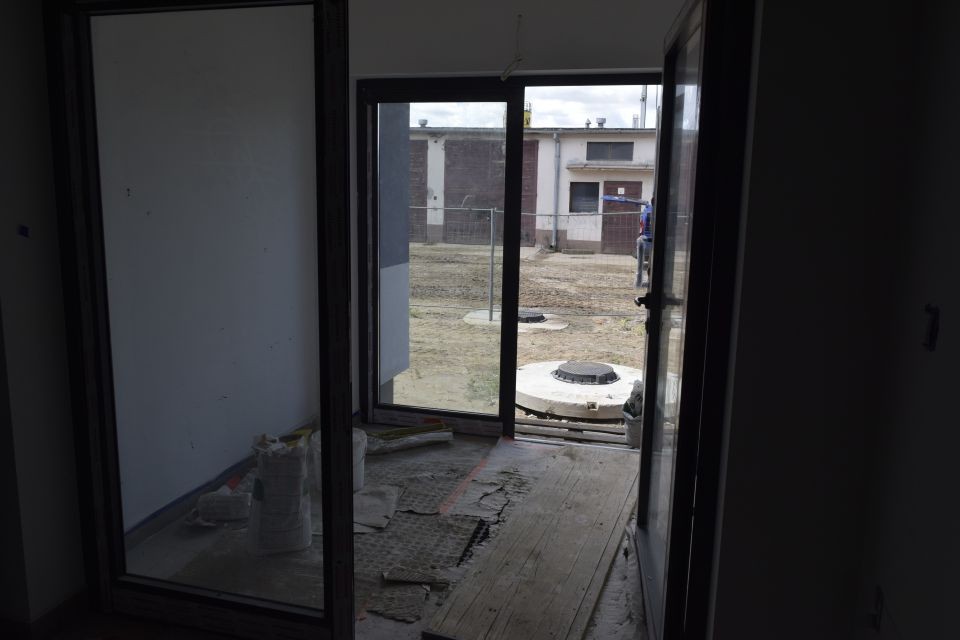

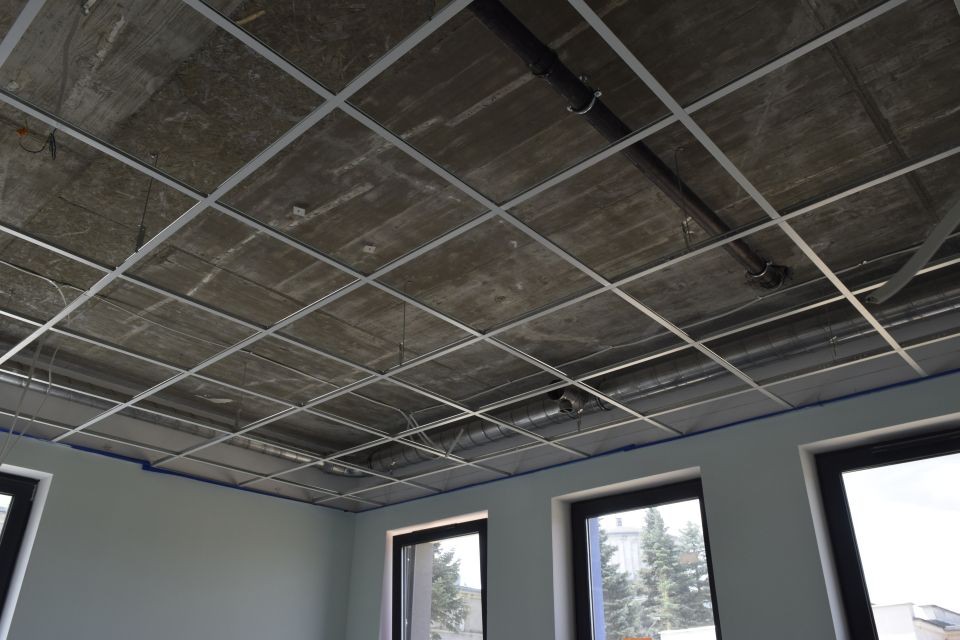

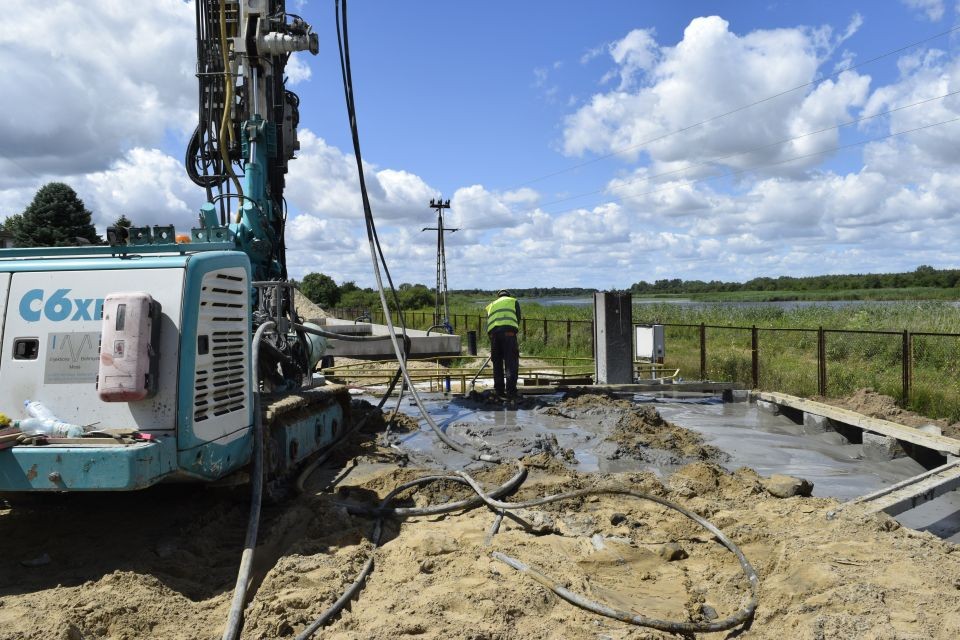

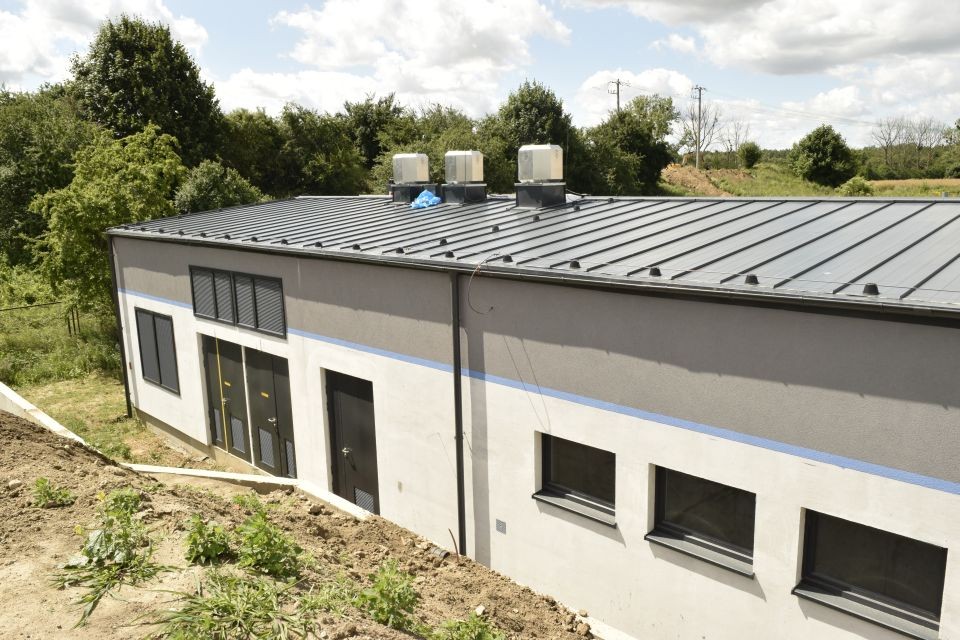

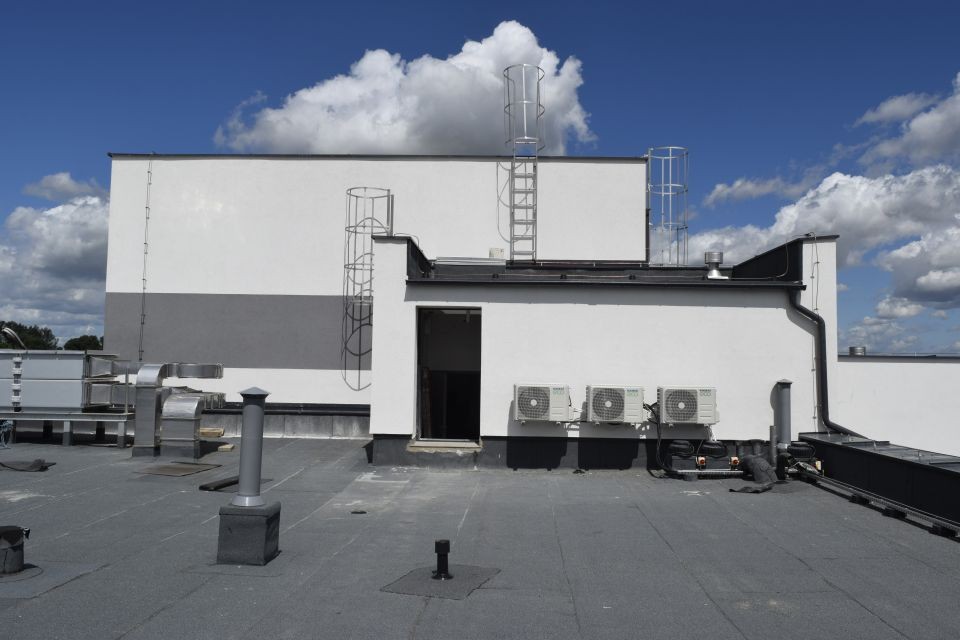

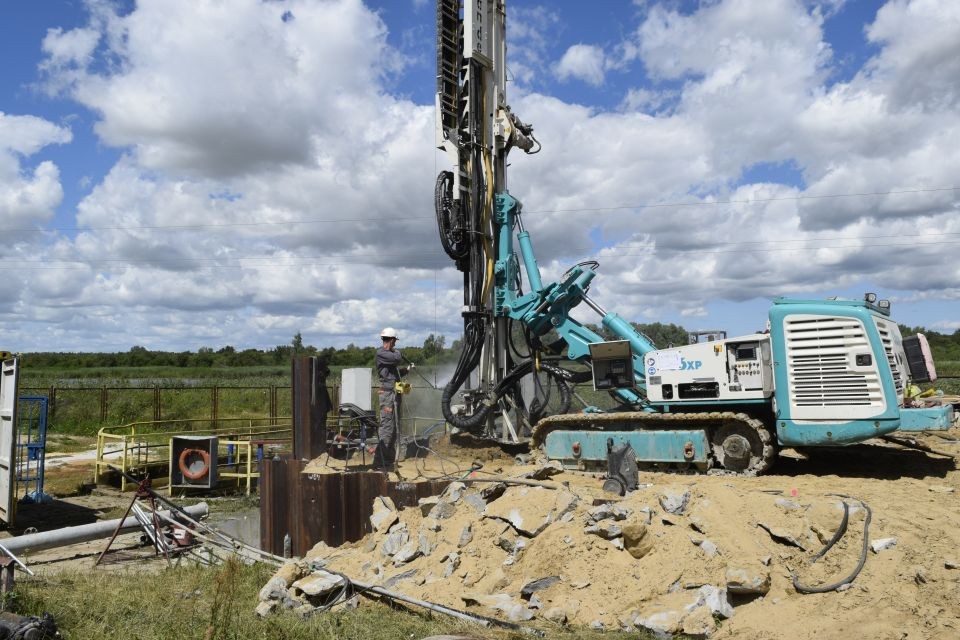

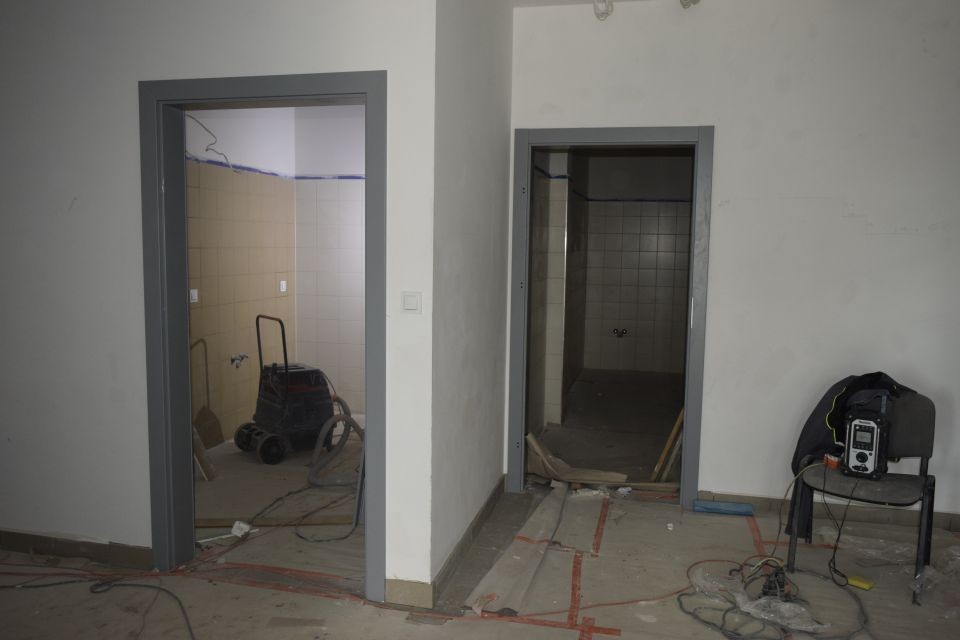

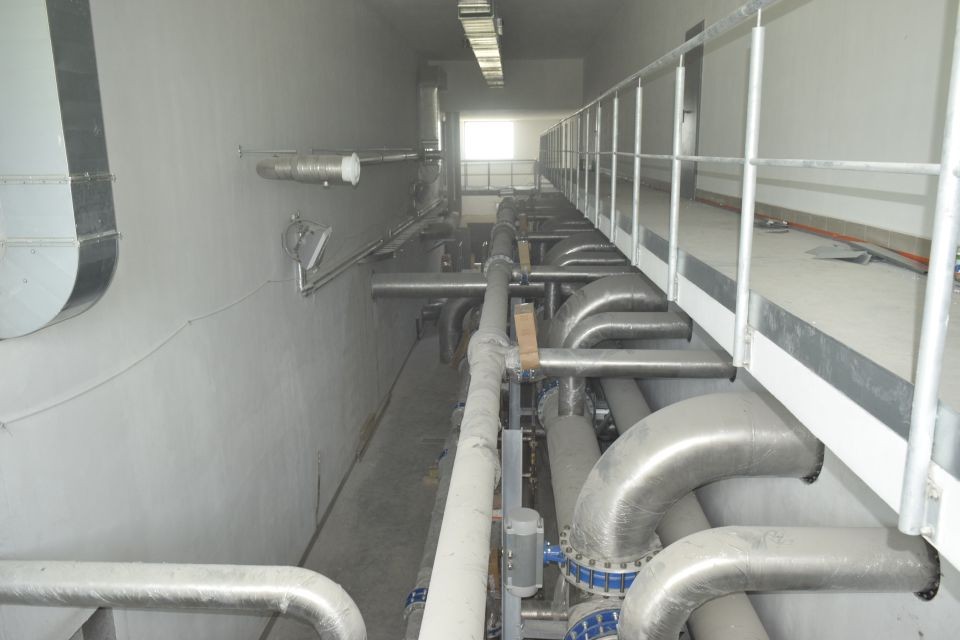

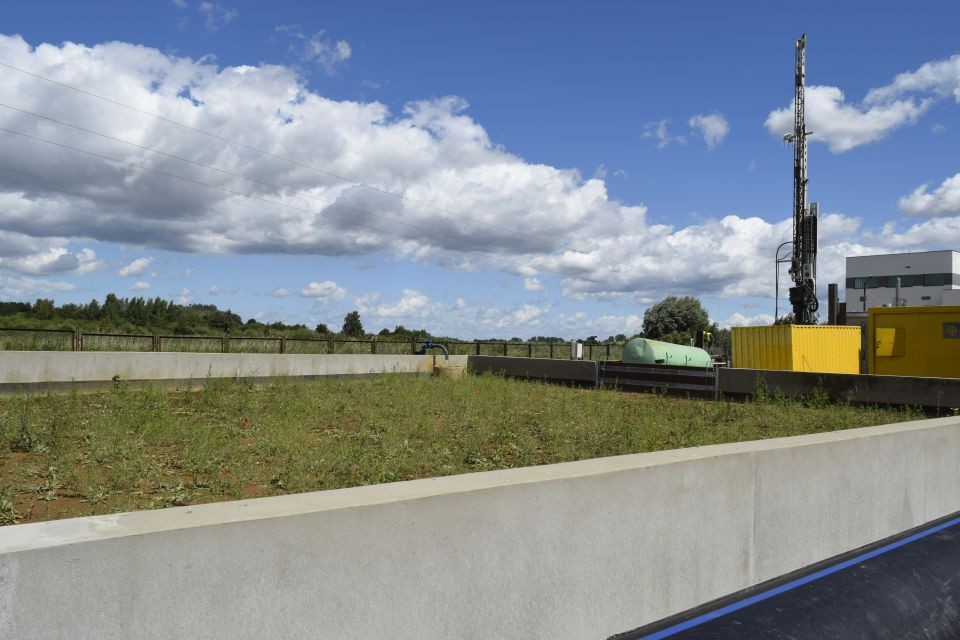

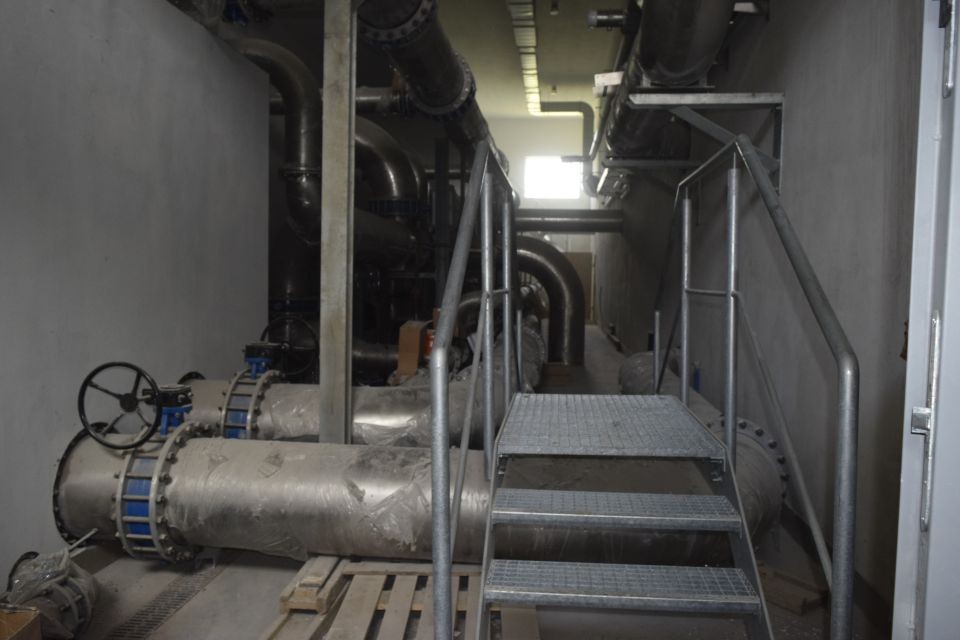

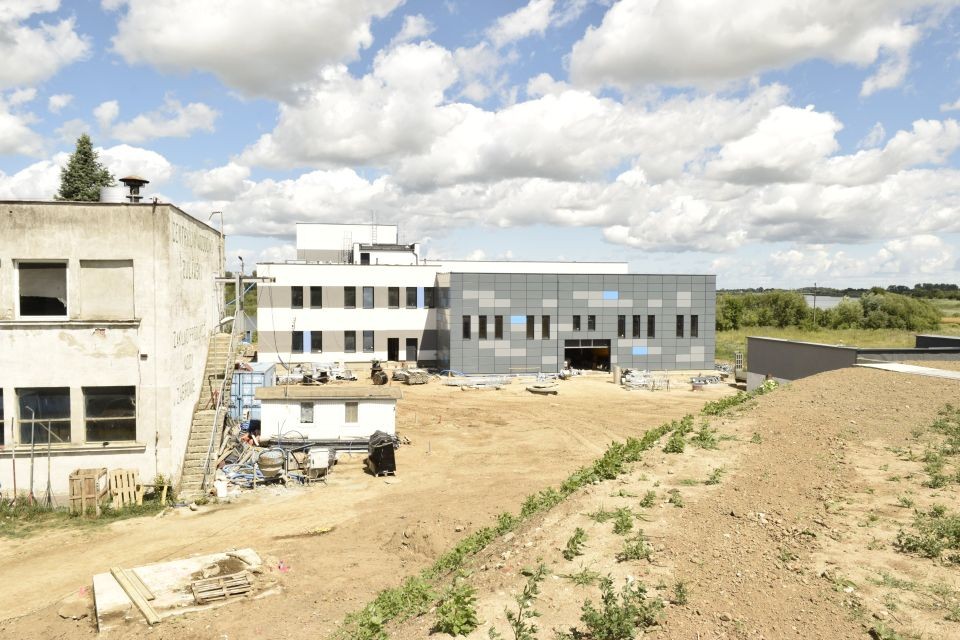

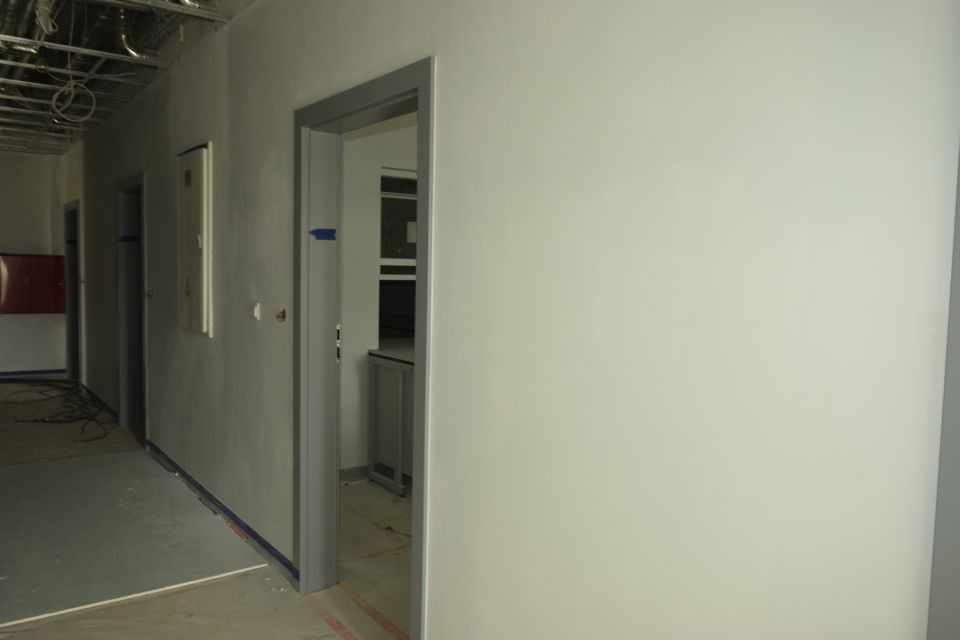

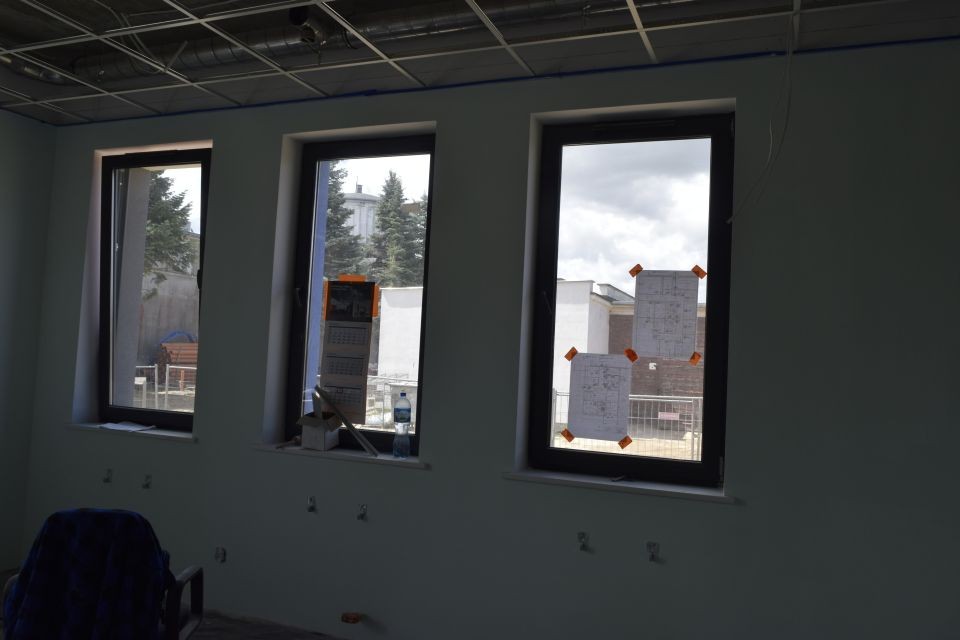

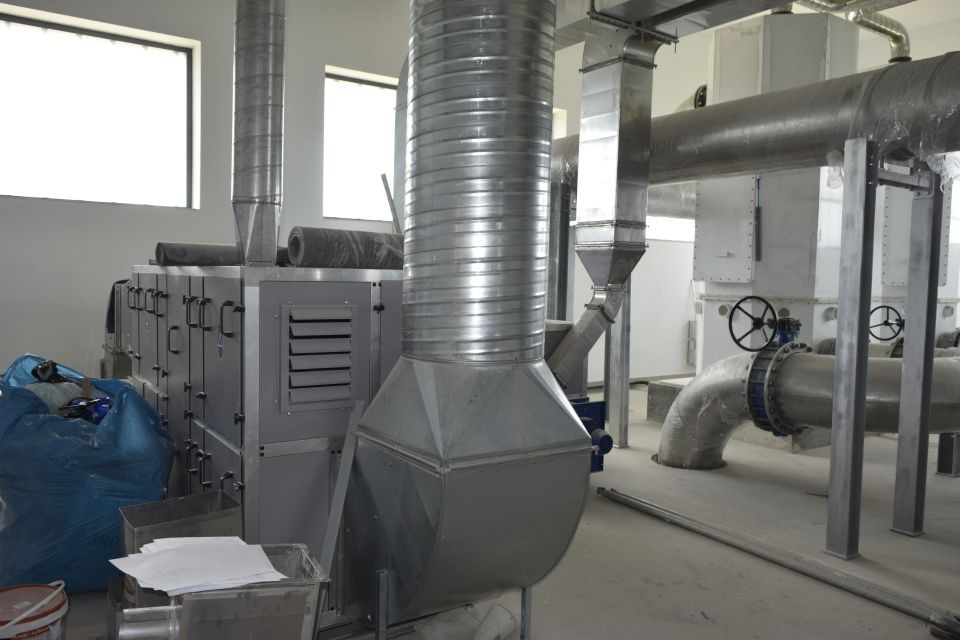

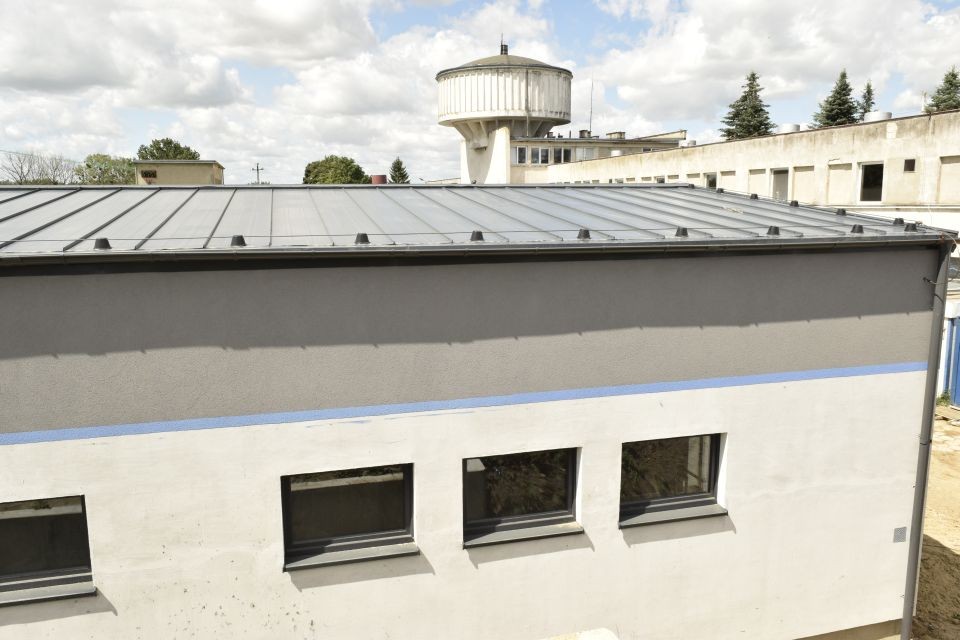

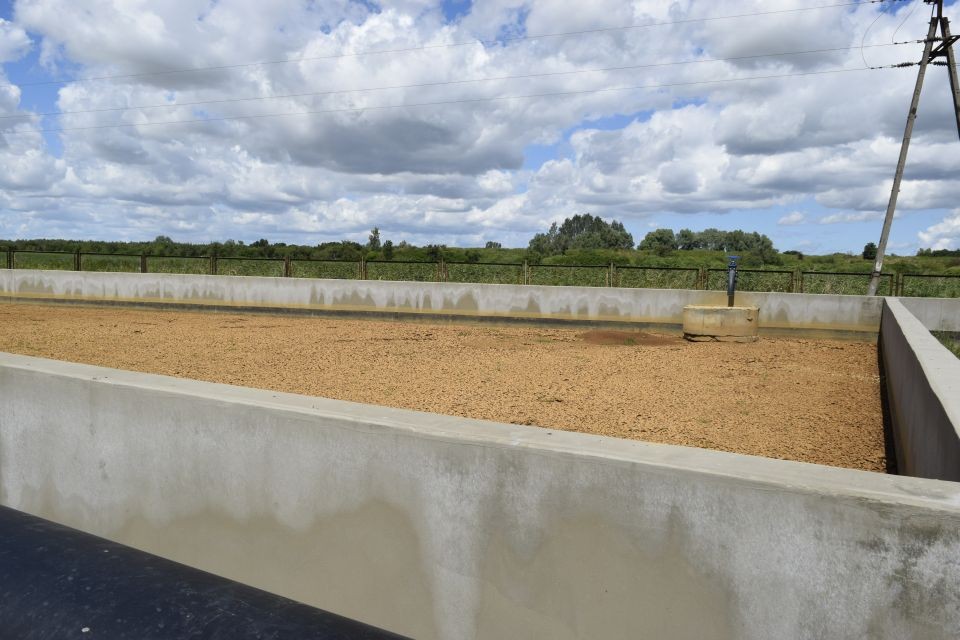

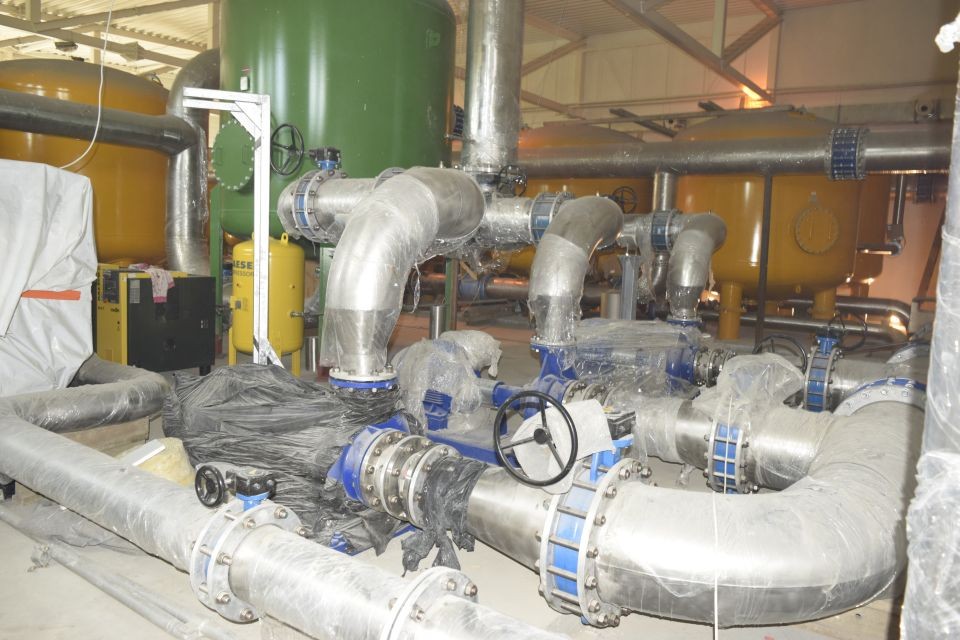

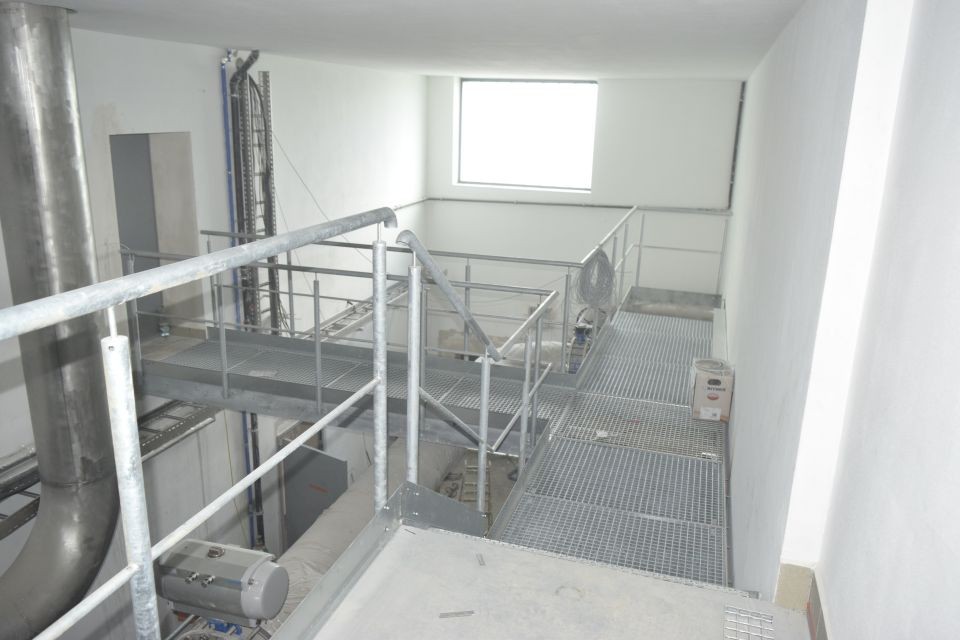

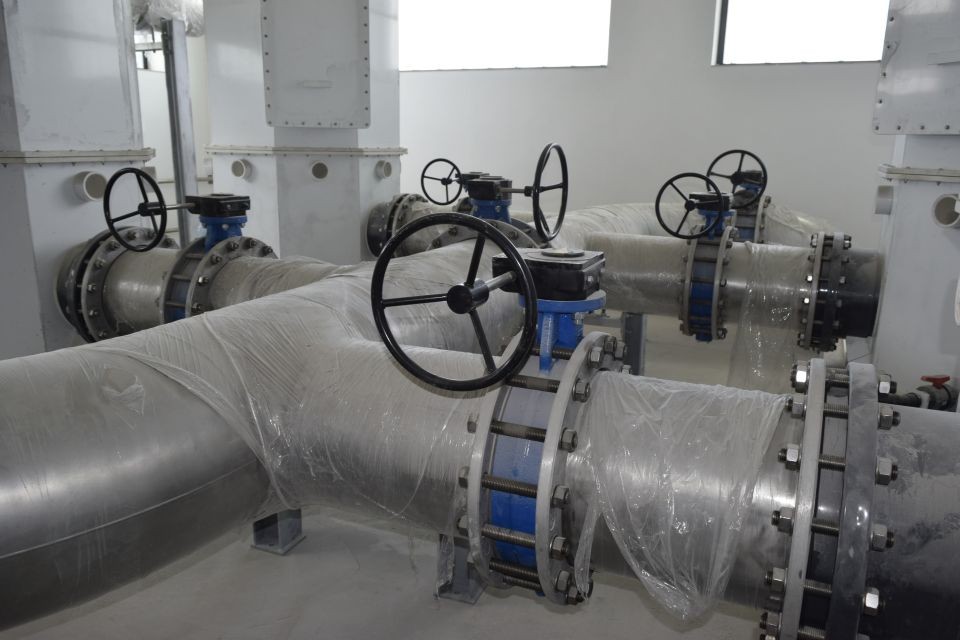

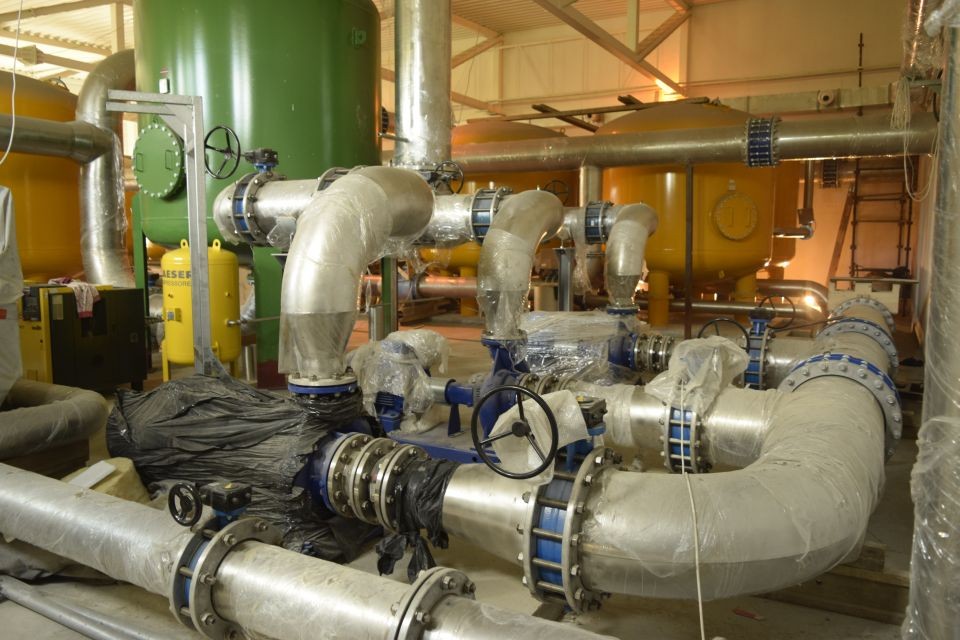

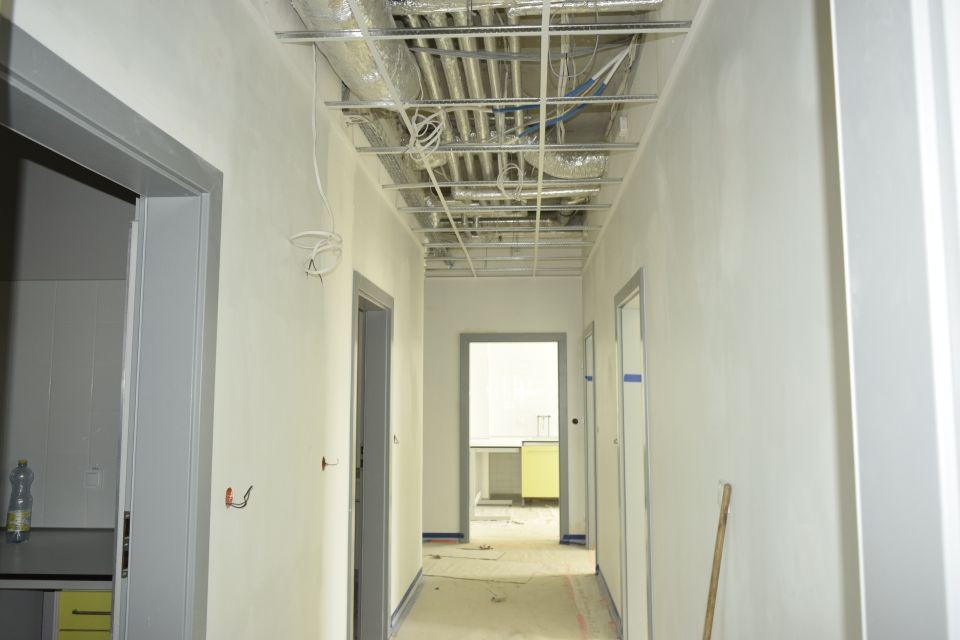

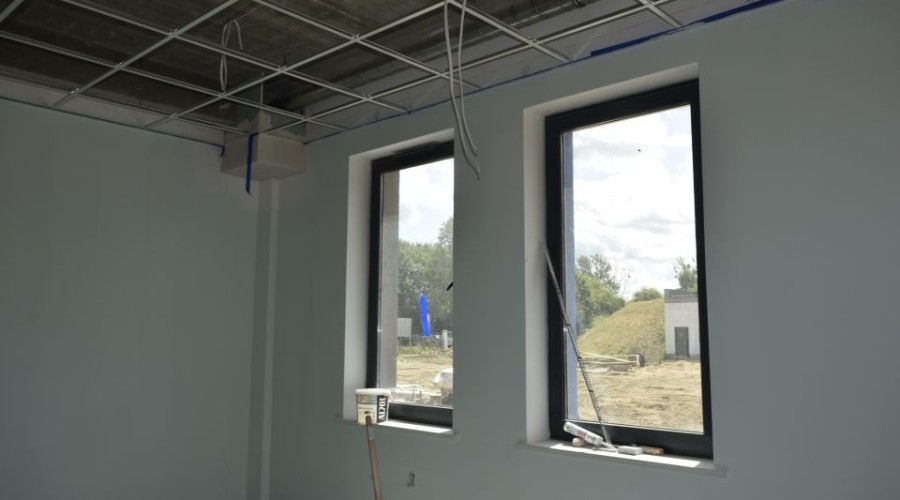

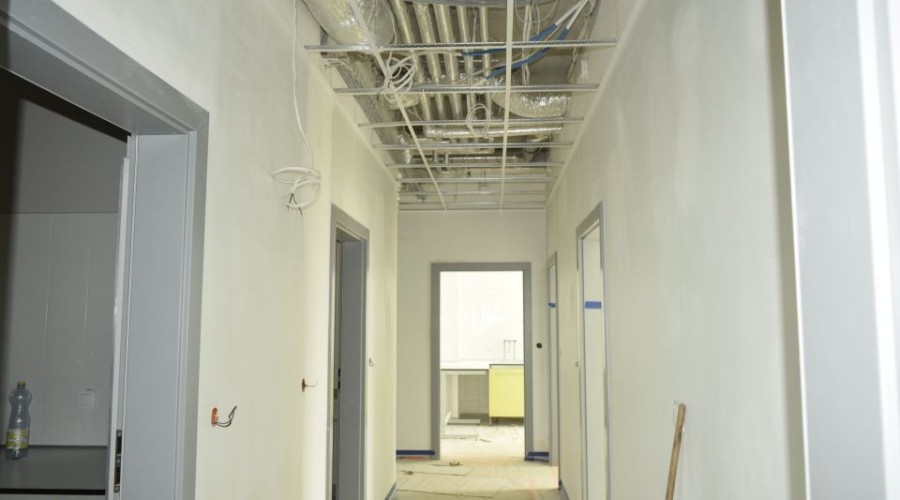

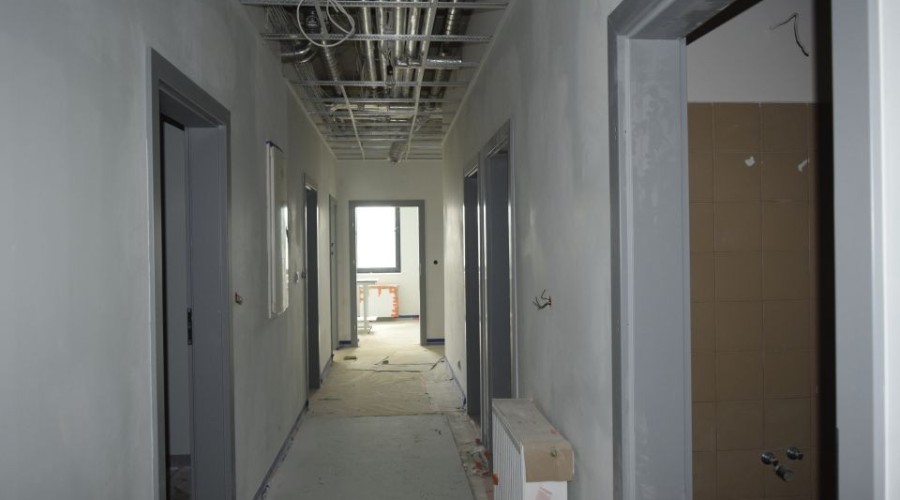

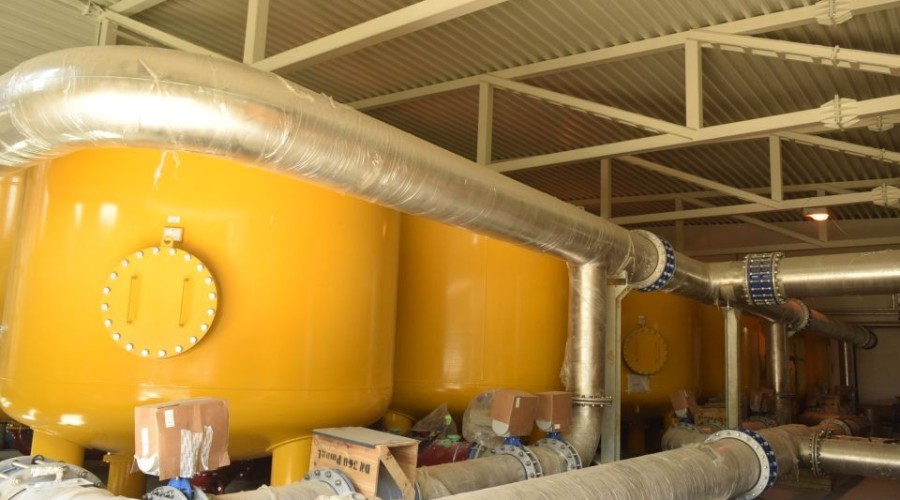

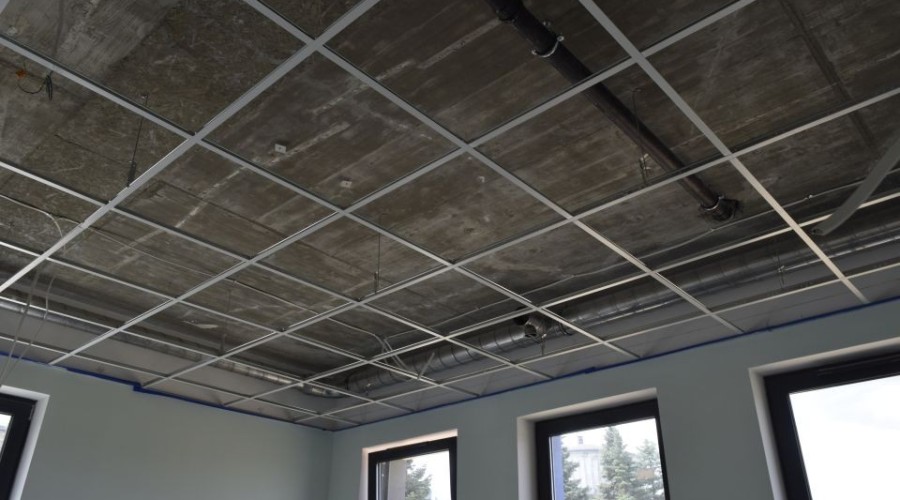

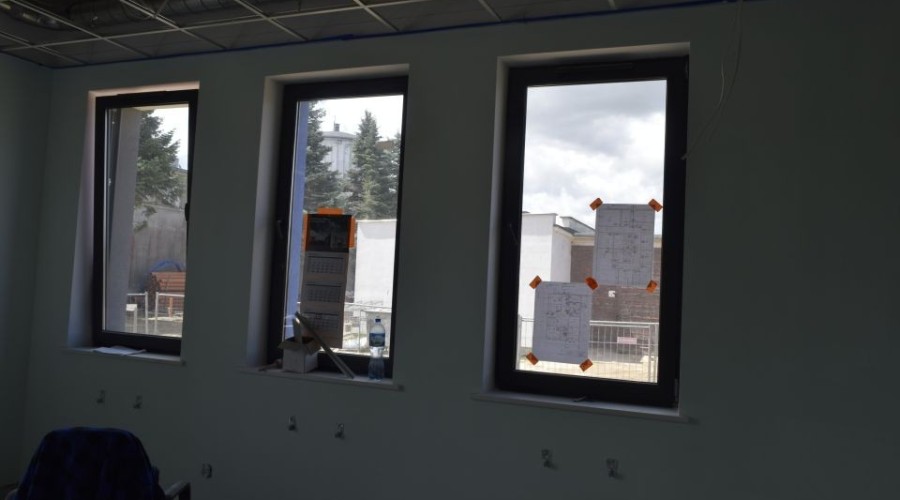

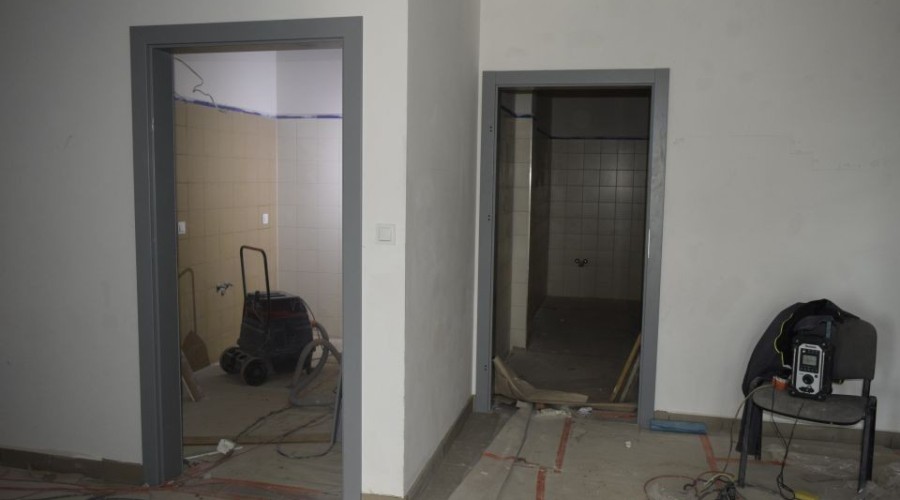

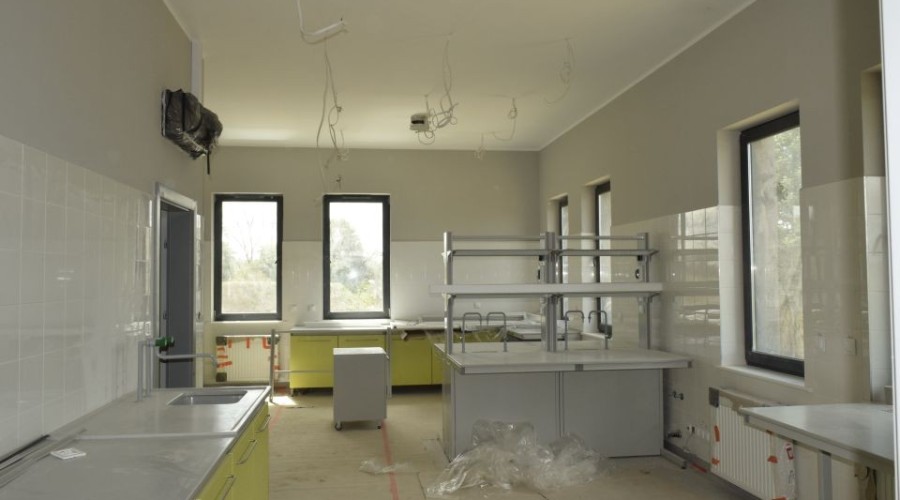

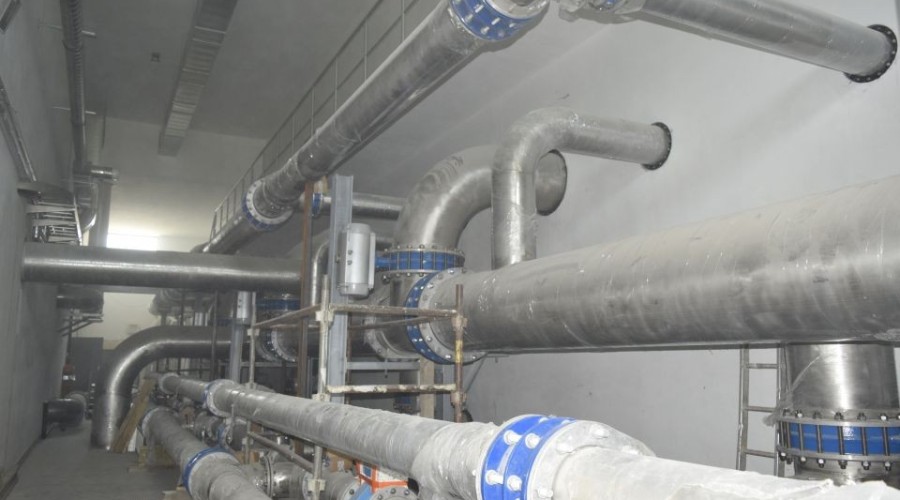

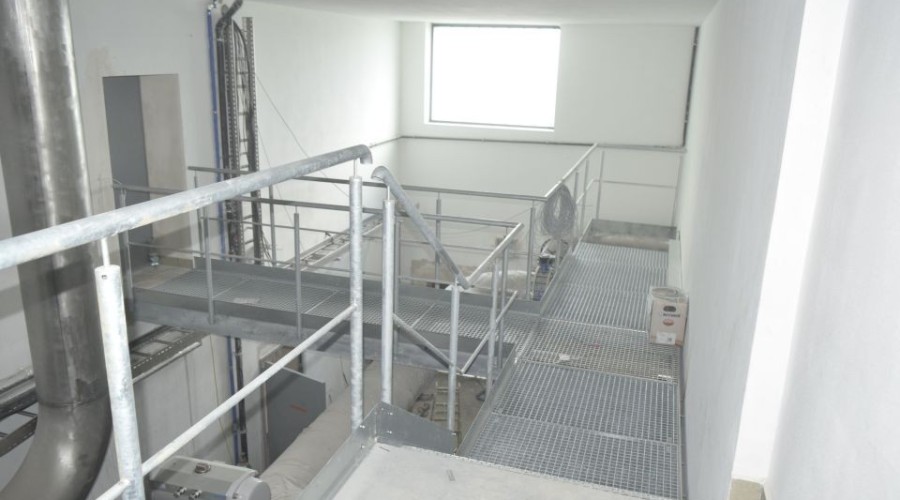

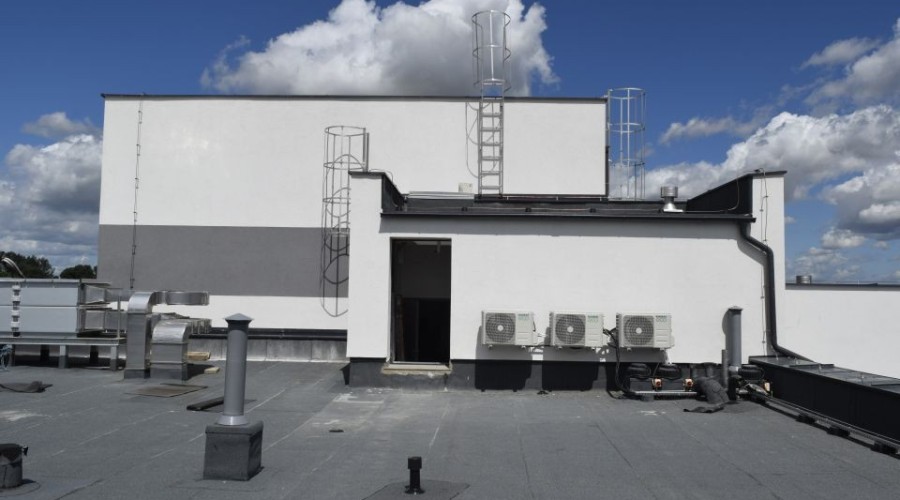

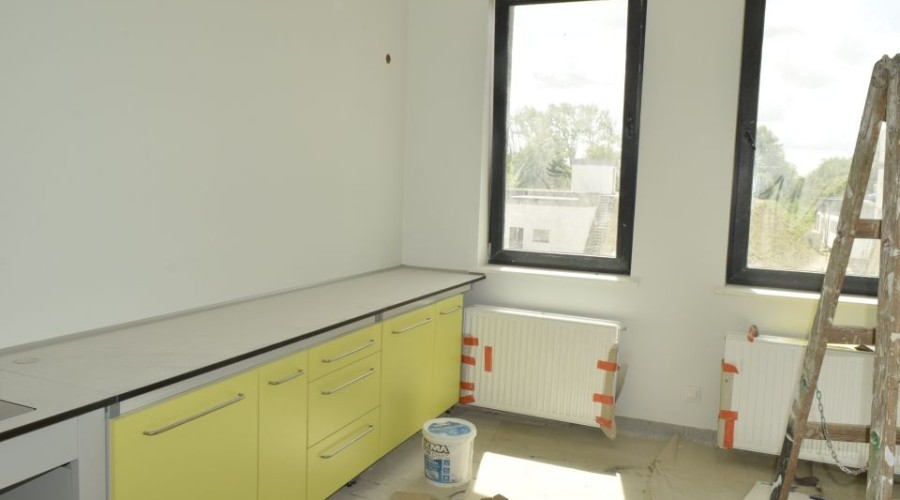

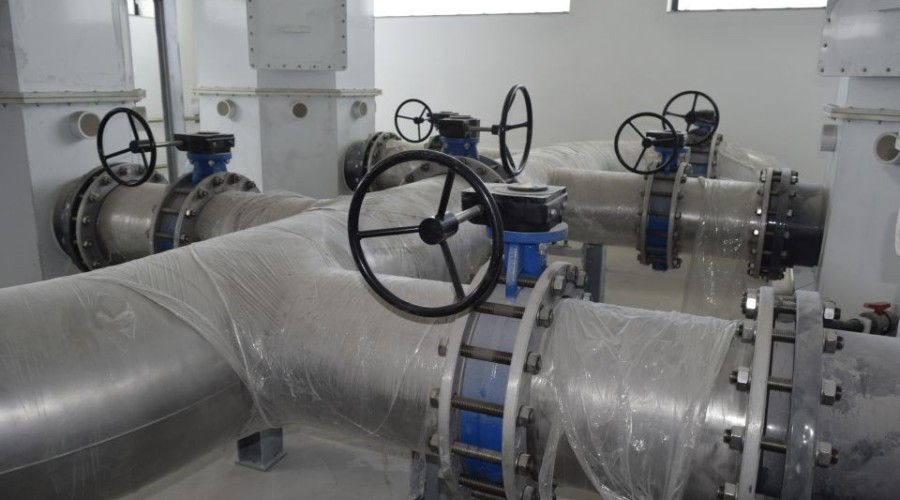

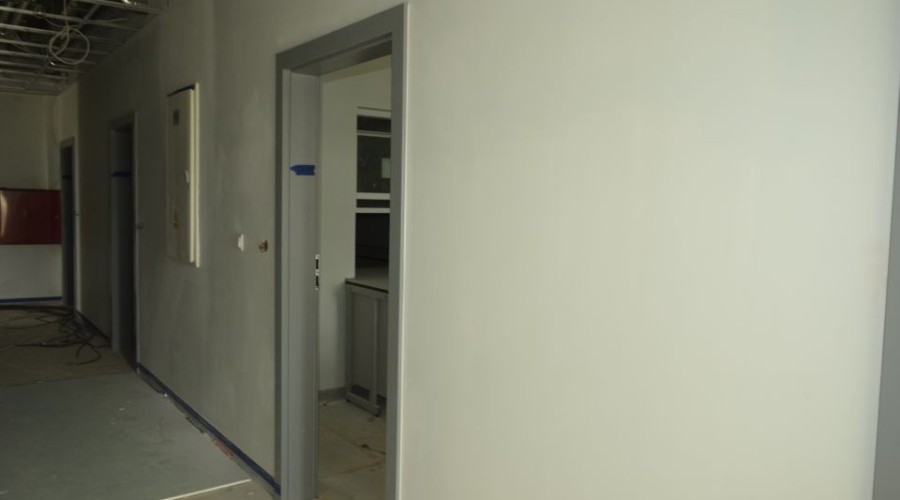

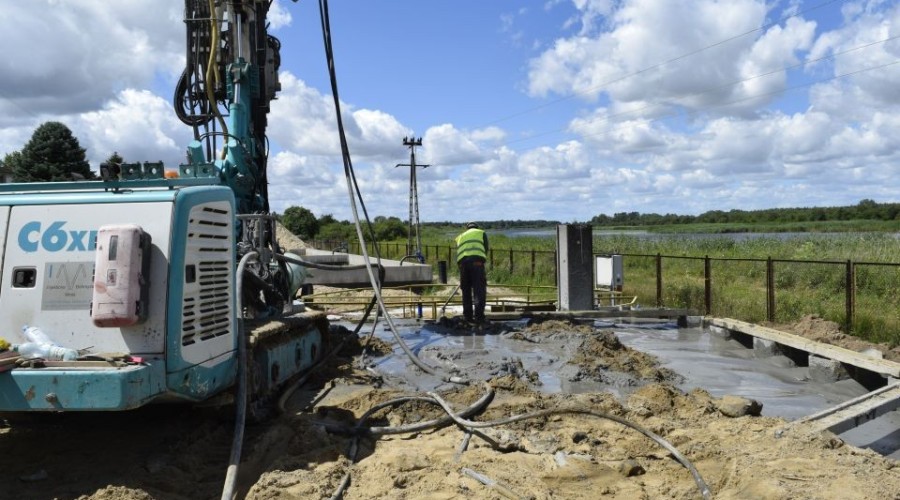

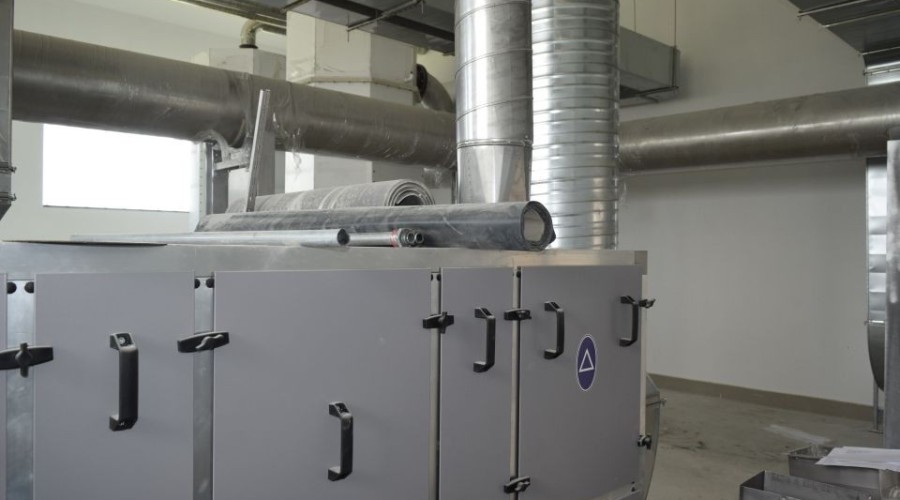

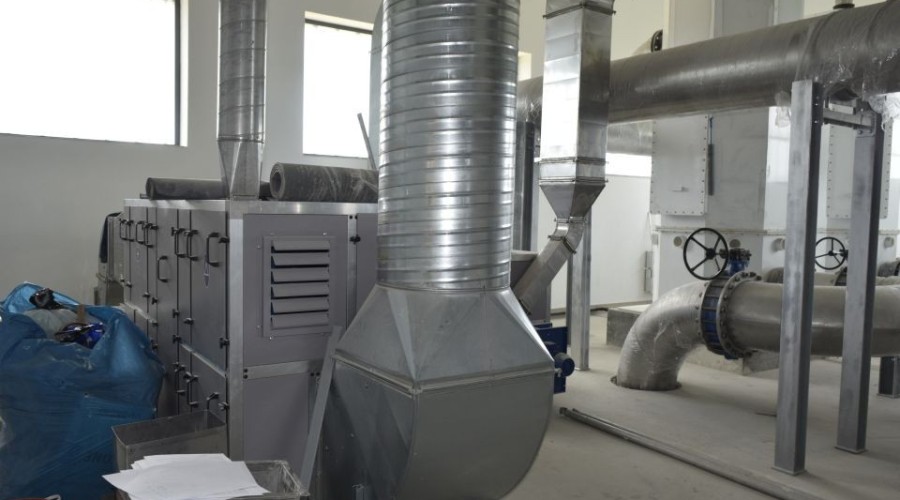

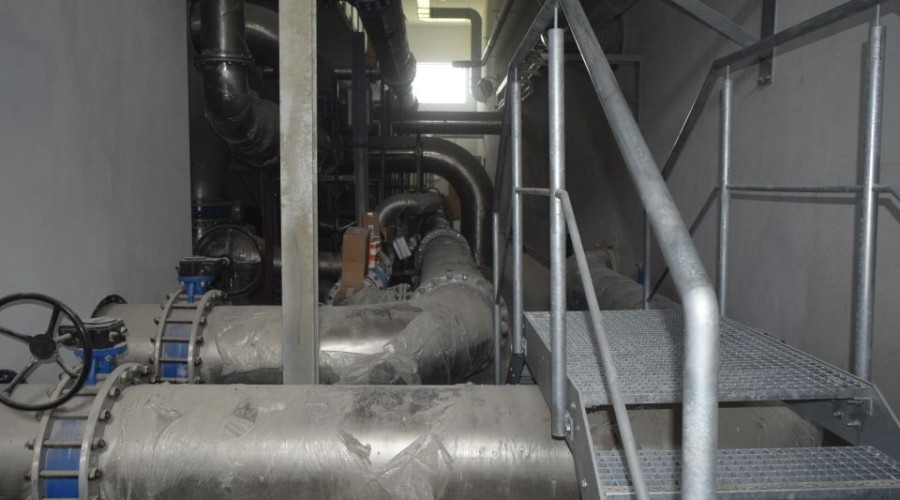

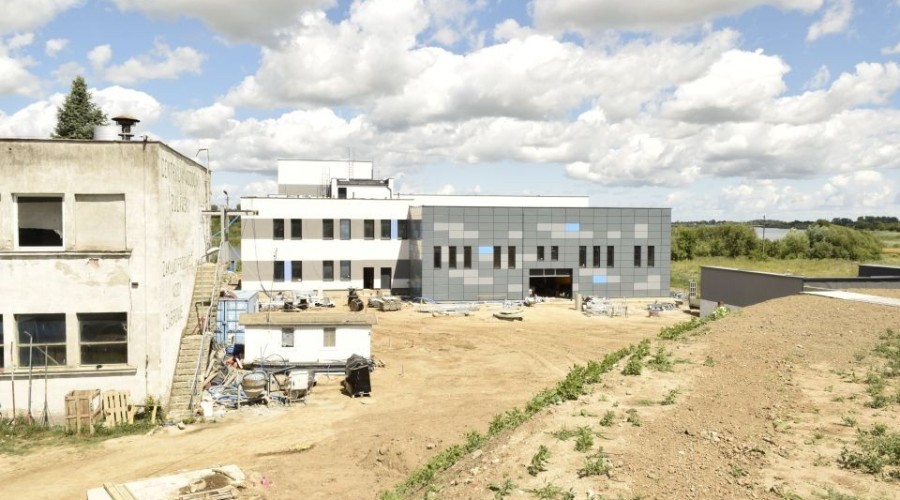

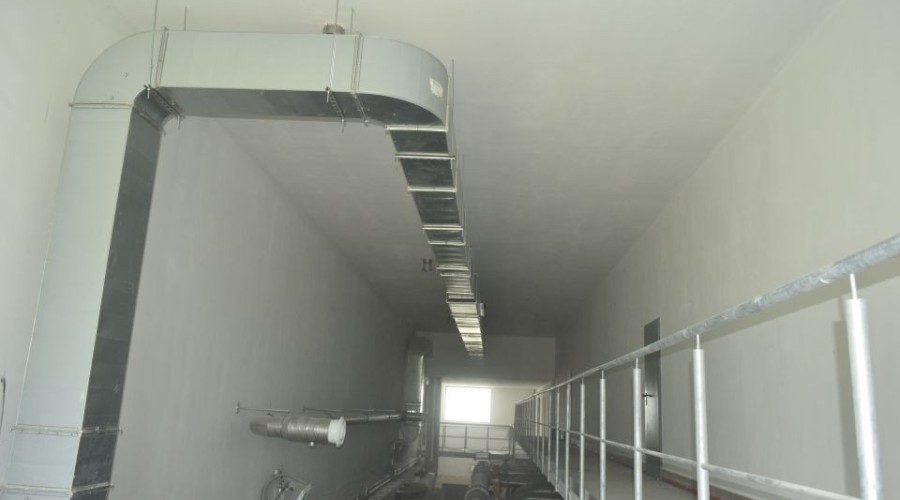

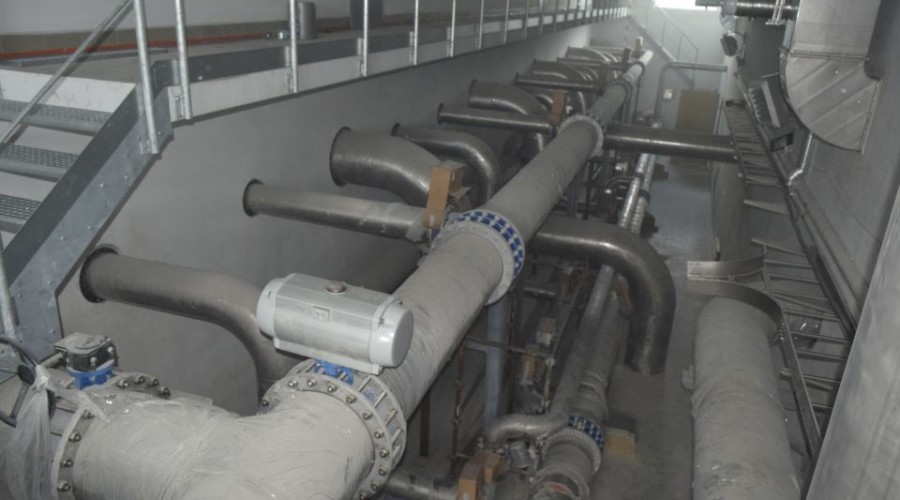

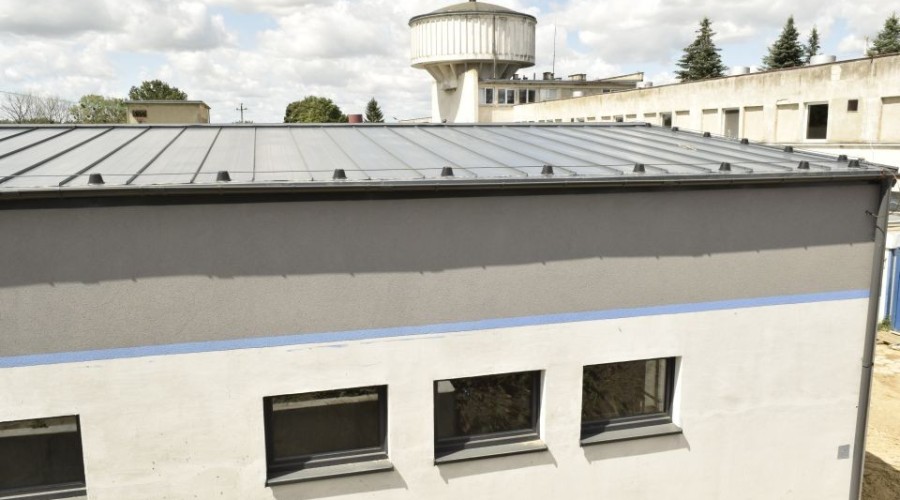

Wykonano (stan surowy) halę filtrów zamkniętych, laboratorium i budynek administracyjny. Odbywa się tynkowanie ścian obiektów i wykonywanie instalacji elektrycznych. Na planowane 20 szt. filtrów zamkniętych zamontowano 12 szt. tj. 3 komplety. Do końca września zostanie zamontowanych kolejne 8 szt. filtrów zamkniętych tj. 2 komplety. Rozpoczęty zostanie montaż konstrukcji dachowej hali filtrów zamkniętych. Przystąpiono do budowy odstojnika wód popłucznych.
